Hamra–Åker

Följ projektet via:

Stamnätet i Södermanland ska förnyas och förstärkas

Svenska kraftnät planerar att förnya och kapacitethöja den befintliga 400 kV-ledningen mellan Hamra i Enköpings kommun och Åker i Strängnäs kommun. Förnyelsen är en del i att modernisera och förstärka stamnätet i Södermanland.

Mer om projektet

Stamnätet i Södermanland ska förnyas och förstärkas

Svenska kraftnät planerar att förnya och kapacitethöja den befintliga 400 kV-ledningen mellan Hamra i Enköpings kommun och Åker i Strängnäs kommun. Förnyelsen är en del i att modernisera och förstärka stamnätet i Södermanland.

Mer om projektet

Nytt om projektet

Samrådsperioden startar


Svenska kraftnät planerar att förnya och kapacitetshöja 400kV-ledningen mellan Hamra, Enköpings kommun och Åker, Strängnäs kommun. Välkommen att delta i samrådet mellan 16 oktober och 30 november.

Nu inleds natur- och kulturmiljöinventeringar


Inventeringarna är en del av det pågående arbetet med att utreda möjligheterna att förnya och kapacitetshöja den befintliga 400 kV-ledningen mellan Hamra i Enköpings kommun och Åker i Strängnäs kommun. Som en del av projektets lokaliseringsutredning identifierar Svenska kraftnät möjliga utredningskorridorer för den förnyade ledningen. I utredningen beaktar vi värden som boendemiljöer, natur- och kulturvärden, byggbarhet och samhällsekonomi.

Myndighetsdialog startar i april


I april har Svenska kraftnät bjudit in till myndighetsdialog för förnyelsen och kapacitetshöjningen av 400 kV-ledningen mellan Hamra i Enköpings kommun och Åker i Strängnäs kommun. Myndighetsdialogen är ett första steg i planeringsprocessen av ledningsförnyelsen.

Om projektet

Svenska kraftnät planerar att förnya 400 kV-ledningen mellan Hamra och Åker. Ledningen börjar närma sig den tekniska livslängden och behöver förnyas inom en snar framtid för att upprätthålla drift- och personsäkerheten. Genom att förnya ledningen till modern standard ökar överföringskapaciteten och därmed bidrar förnyelsen till att bygga bort de kapacitetsbegränsningar som finns i stamnätet i Södermanland.

Teknik: 400 kV luftledning för växelström.

Längd: 55 km

Kommuner: Enköping och Strängnäs

Län: Södermanland

Övergripande tidplan

Händelse Tidpunkt
Naturvärdesinventeringar Hösten 2024
Myndighetsdialog 2025
Samråd 16 okt - 30 nov 2026
Markundersökningar 2027
Byggstart 2030
Drifttagning 2031

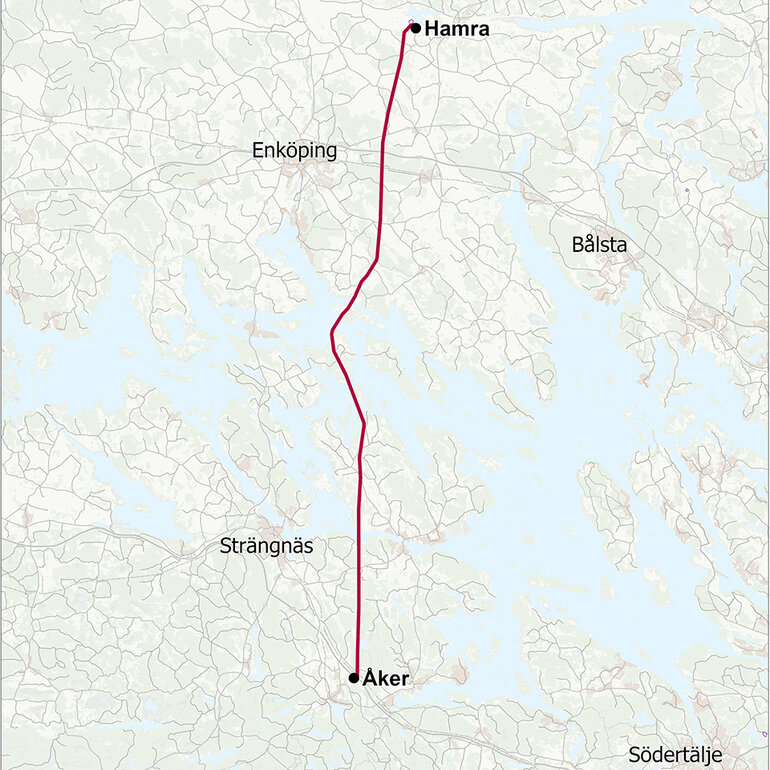

Klicka på kartan för sök på adress eller fastighet

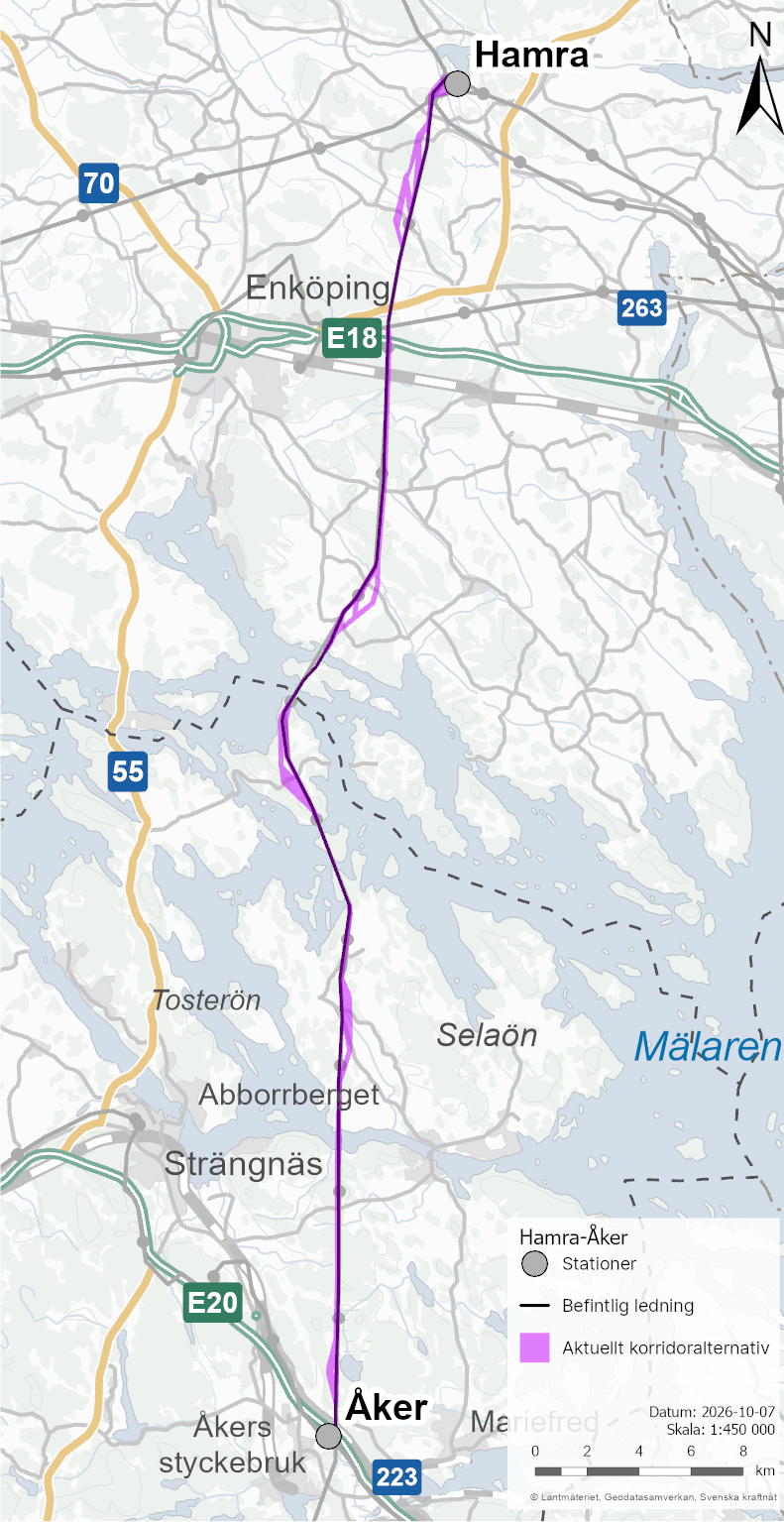

karta som visar sträckan med korridorförslag

Kontaktpersoner

Kontakta oss gärna!

Kontakta oss om du har frågor

Hamra-Aker@svk.se

Huvudprojektledare

Lo Wichmann
010-475 8409
