Ismunden–Järpströmmen-Mörsil

Följ projektet via:

Stamnätet förnyas och förstärks i Jämtlands län

Som ett led i att säkerställa ett fortsatt driftsäkert, effektivt och robust elnät och för att möjliggöra tillväxt i Östersundsområdet planerar Svenska kraftnät att ersätta den befintliga 220 kV-luftledningen mellan Mörsil och Midskog med en ny 400 kV-luftledning mellan Järpströmmen och Ismunden. Vi ska även ersätta den befintliga 220 kV-luftledningen mellan Järpströmmen och Mörsil med en ny 220 kV-luftledning.

Stamnätet förnyas och förstärks i Jämtlands län

Som ett led i att säkerställa ett fortsatt driftsäkert, effektivt och robust elnät och för att möjliggöra tillväxt i Östersundsområdet planerar Svenska kraftnät att ersätta den befintliga 220 kV-luftledningen mellan Mörsil och Midskog med en ny 400 kV-luftledning mellan Järpströmmen och Ismunden. Vi ska även ersätta den befintliga 220 kV-luftledningen mellan Järpströmmen och Mörsil med en ny 220 kV-luftledning.

Kort fakta om projektet:

  • Ny cirka 10 mil lång 400 kV-kraftledning mellan Järpströmmen och Ismunden. Som en del i det arbetet river vi befintlig 220 kV-kraftledning mellan Mörsil och Midskog.
  • Förnyelse av den cirka 2 mil långa befintliga 220 kV-kraftledning mellan Järpströmmen och Mörsil.
  • Kommuner: Åre, Krokom, Östersund och Bräcke
  • Län: Jämtlands län

Nytt om Järpströmmen–Ismunden samt Järpströmmen–Mörsil

Vägar i ledningsgata med omnejd

Inventering av vägar mellan Järpströmmen och Mörsil startar vecka 47

Med start vecka 47 kommer Svenska kraftnät att genomföra inventeringar av vägar inför markundersökningar som kommer ske 2027. Det innebär att personer som arbetar på uppdrag av Svenska kraftnät kan komma att röra sig till fots eller med fyrhjuling på, eller i närheten av, din fastighet.

Öppet hus om samråd i Krokom.

Åttio personer kom till öppet hus för att ställa frågor om den planerade 400 kV-ledningen mellan Järpströmmen och Ismunden

De öppna husen i Krokom, Järpen och Östersund har ägt rum. Cirka åttio personer tog chansen att komma på de öppna husen och ställa frågor om den planerade 400 kV-ledningen mellan Järpströmmen och Ismunden.

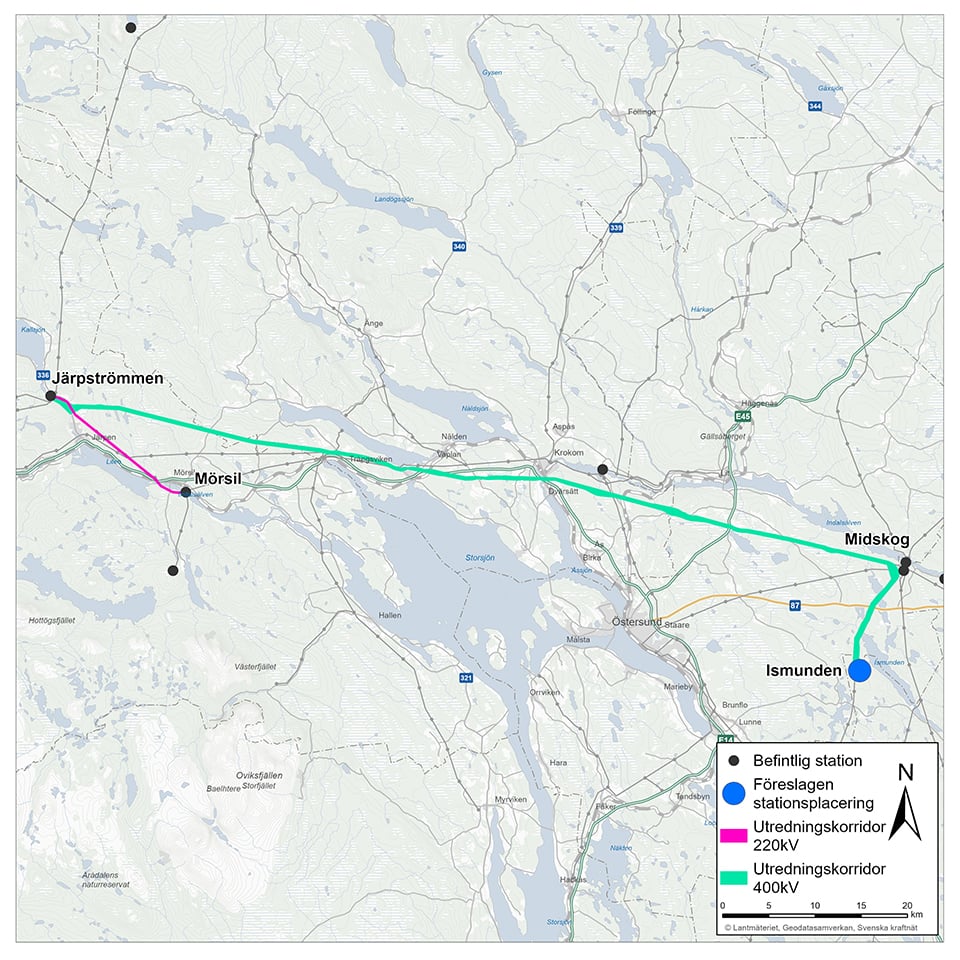

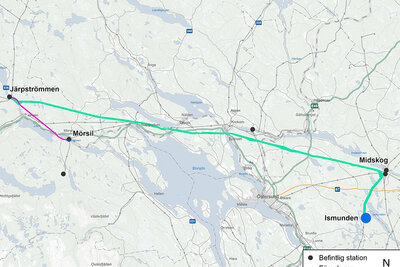

Digital karta över samrådskorridoren (utsnitt)

Ta del av digital karta över samrådskorridoren för den planerade 400 kV-ledningen mellan Järpströmmen och Ismunden

För att komplettera informationen i samrådsunderlaget om den nya planerade 400 kV-luftledningen mellan Järpströmmen och Ismunden har vi tagit fram en digital karta som visar identifierade intressen längs vald samrådskorridor.

Tidplan för planerad 400 kV-ledning mellan Järpströmmen och Ismunden

Händelse Tidpunkt
Myndighetsdialog 2025
Inventeringar av natur- och kulturmiljö samt markundersökningar Pågår i etapper fram till byggstart
Samråd Hösten 2026
Lämna in koncessionsansökan Vintern 2027/2028
Beslut om tillstånd 2029
Byggstart 2030
Ledningen Järpströmmen–Ismunden tas i drift   2035

Tidplan för planerad förnyelse av 220 kV-ledning mellan Järpströmmen och Mörsil

Händelse Tidpunkt
Myndighetsdialog 2025
Inventeringar av natur- och kulturmiljö samt markundersökningar Pågår i etapper fram till byggstart
Samråd Våren 2026
Lämna in koncessionsansökan Våren 2027
Beslut om tillstånd 2027/2028
Byggstart 2030
Ledningen Järpströmmen–Mörsil tas i drift   2035

Prenumerera på nyheter om projektet

Här kan du prenumerera på senaste nytt om projektet och vad som är på gång.

Projekt i närheten

Kontakta oss gärna!

Välkommen att kontakta oss om du har frågor om projektet!

ismunden-jarpstrommen@svk.se

Kontaktperson fastighetsägare

  • Jonas Algesten
    • Jonas Algesten
    • Kontaktperson fastighetsägare
    • Direkttel: 063-145825
  •  Håkan Karlsson
    • Håkan Karlsson
    • Kontaktperson Fastighetsägare
    • Direkttel: 063-145818
