Ligga-Grundfors
Ledningsförnyelsen Ligga–Grundfors är en del av Harsprångspaketet och omfattar förnyelse av en befintlig 400 kV-ledning mellan stationerna Ligga och Grundfors. Genom att förnya cirka 237 kilometer ledning skapas bättre förutsättningar för en trygg elförsörjning i regionen. I ledningens norra del finns även en parallellgående 400 kV-ledning, Ligga–Jokkmokk (del av Ligga–Vargfors), som också ingår i förnyelseprojektet. Läs mer om projekten via flikarna till höger.
Ledningsförnyelsen Ligga–Grundfors är en del av Harsprångspaketet och omfattar förnyelse av en befintlig 400 kV-ledning mellan stationerna Ligga och Grundfors. Genom att förnya cirka 237 kilometer ledning skapas bättre förutsättningar för en trygg elförsörjning i regionen. I ledningens norra del finns även en parallellgående 400 kV-ledning, Ligga–Jokkmokk (del av Ligga–Vargfors), som också ingår i förnyelseprojektet. Läs mer om projekten via flikarna till höger.
Nytt om Ligga-Grundfors och Ligga-Jokkmokk (del av Ligga-Vargfors)
Test
Test
Översiktlig tidplan Ligga-Grundfors och Ligga-Jokkmokk (del av Ligga-Vargfors)
Tidplanen är preliminär och kan komma att ändras.
| Händelse | Tidpunkt |
|---|---|
| Utredning och myndighetsdialog | 2026 |
| Samråd | 2027 |
| Ansökan om Koncession (tillstånd) | 2029 |
| Planerad byggstart | 2032 |
| Planerad idrifttagning | 2035 |
| Rivning färdigställd | 2038 |

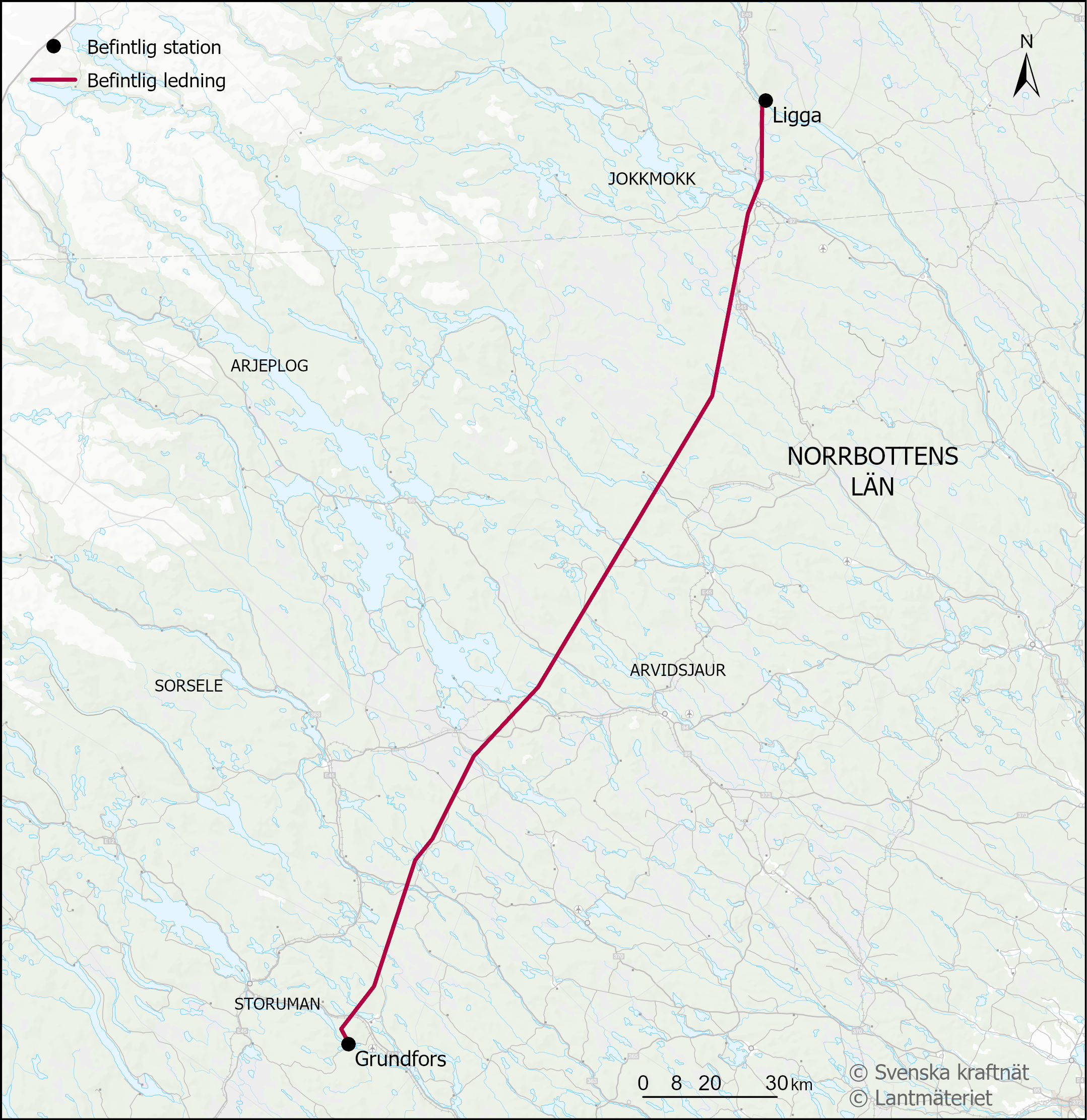

Befintlig ledning Ligga-Grundfors
För större karta klicka på bilden.

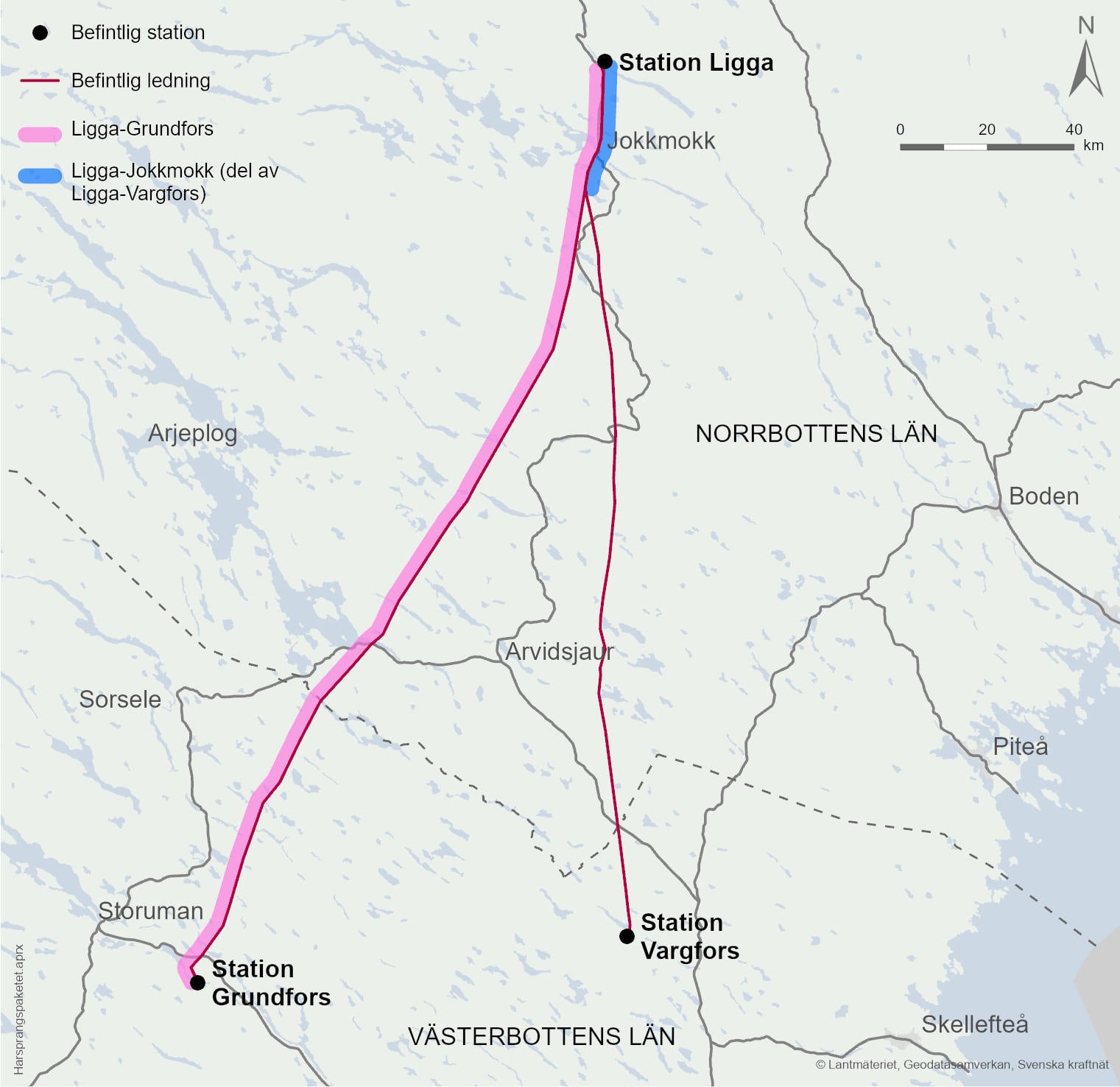

Befintlig ledning Ligga-Jokkmokk (del av Ligga-Vargfors)
För större karta klicka på bilden.
