Luleälvsförstärkningarna

Följ projektet via:

Svenska kraftnät moderniserar och förstärker två viktiga 400 kV‑ledningar längs Luleälven

Luleälvsförstärkningarna omfattar Harsprånget–Porjusberget och Porjusberget–Ligga. Tillsammans förnyas cirka 34 kilometer 400 kV‑ledning längs Luleälven. Åtgärderna stärker kapaciteten i stamnätet och möter framtidens ökande elbehov.

Svenska kraftnät moderniserar och förstärker två viktiga 400 kV‑ledningar längs Luleälven

Luleälvsförstärkningarna omfattar Harsprånget–Porjusberget och Porjusberget–Ligga. Tillsammans förnyas cirka 34 kilometer 400 kV‑ledning längs Luleälven. Åtgärderna stärker kapaciteten i stamnätet och möter framtidens ökande elbehov.

Norra Sverige står inför en kraftig industriell tillväxt, där många företag planerar att elektrifiera sin verksamhet. Det kräver mer el och ett starkare stamnät.

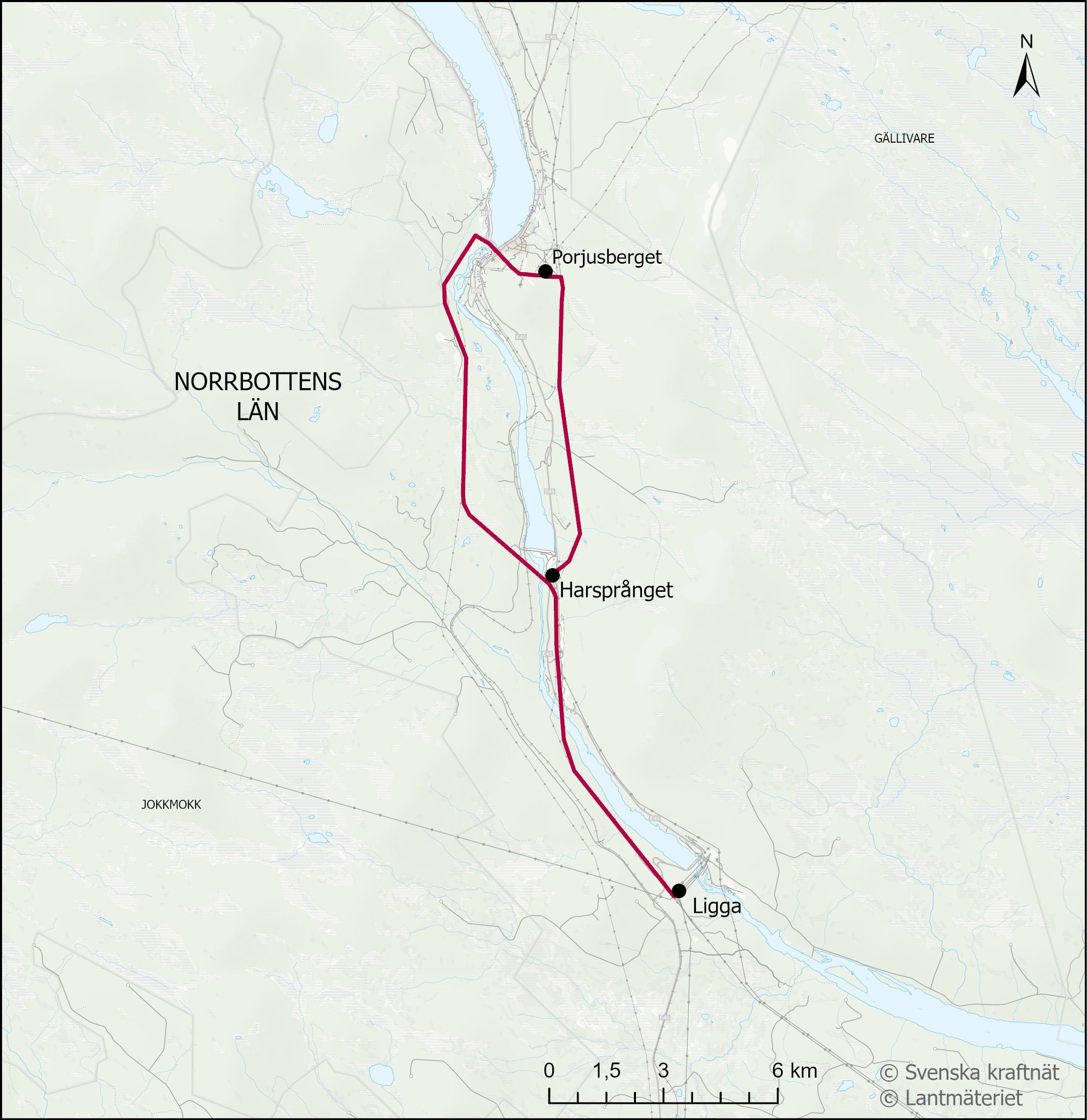

Luleälvsskenan, som sträcker sig genom Jokkmokks och Gällivare kommuner, är Sveriges nordligaste del av 400 kV‑nätet och en viktig del av elförsörjningen i regionen. Därför genomför Svenska kraftnät två samordnade projekt, Harsprånget–Porjusberget och Porjusberget–Ligga, som tillsammans kallas Luleälvsförstärkningarna. Arbetet omfattar förnyelse av cirka 34 kilometer 400 kV‑ledning.

Du hittar mer information om respektive projekt i flikarna till höger på sidan.

Översiktlig tidplan

Tidplanen är preliminär och händelser kan komma att flyttas framåt i tiden.

Händelse  Tidpunkt
Utredning och myndighetsdialog  2025-2026
Samråd 2026-2027
Tillståndsprocess 2027-2029
Preliminär byggstart Porjusberget–Ligga  2029
Preliminär byggstart Harsprånget–Porjusberget  2030
Idrifttagning  2032-2033
