Rivning av gamla ledningar

Projekt: Inlandspaketet
Följ projektet via:

I samband med att vi förstärker stamnätet för el i området kommer vi även att riva gamla ledningar och stolpar som närmar sig slutet av sin tekniska livslängd. Arbetet beräknas påbörjas under 2033.

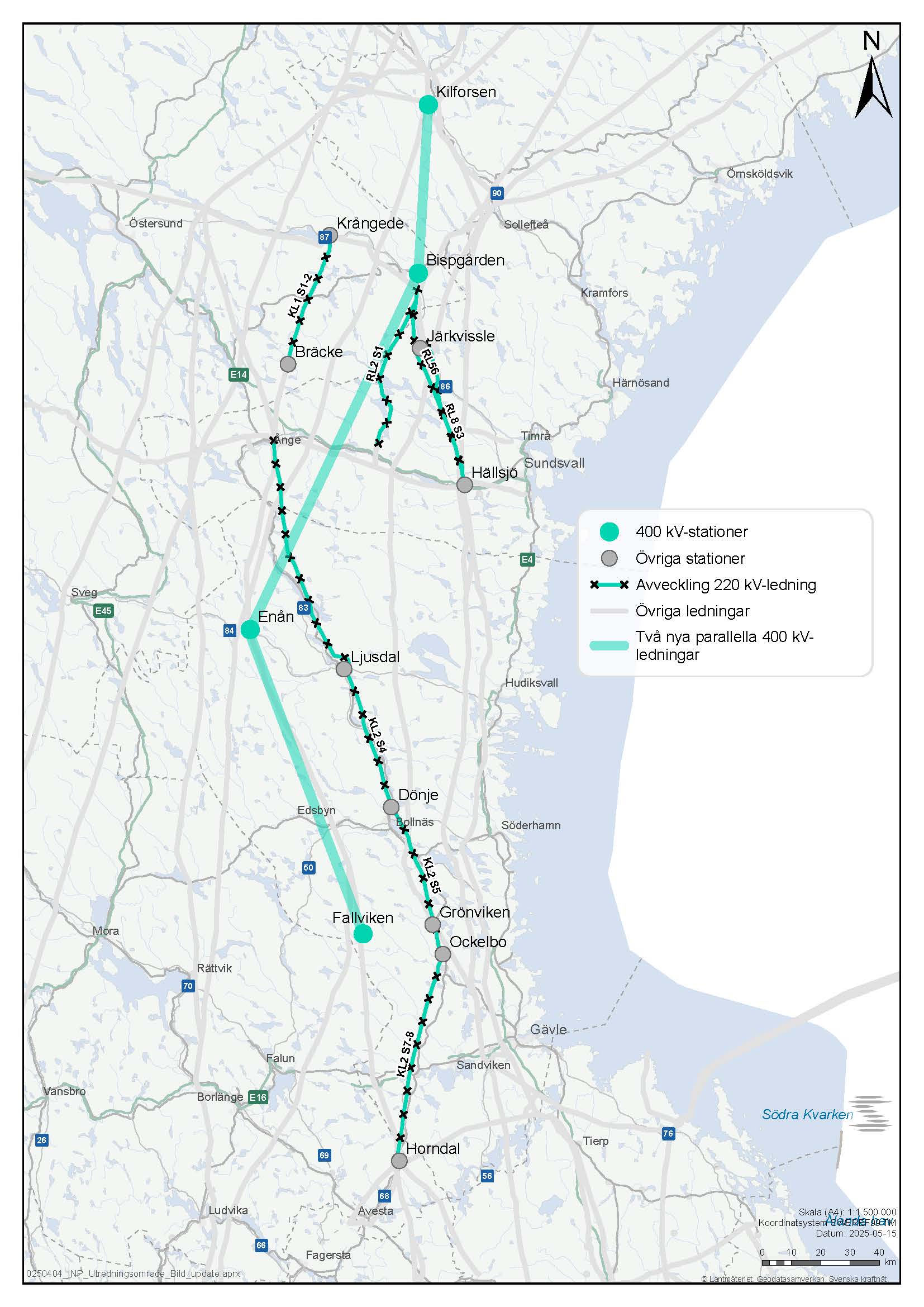

Med start 2033 och fram till 2037 kommer vi att riva flera gamla 220 kV-kraftledningar från Krångede och Bispgården i Ragunda kommun ner till Horndal i Avesta kommun. Ledningarna är upp till 90 år gamla och behöver nu bytas ut för att säkerställa ett fortsatt drift- och personsäkert stamnät. Åtta olika ledningssträckor, bestående av både trä- och stålstolpar, ska rivas och de går mestadels genom skogs-, åker- och ängsmark.

Miljöprovtagningar

Miljöprovtagningarna påbörjades under 2025 och har hittills genomförts på två av projektets åtta delsträckor. Resterande provtagningar planeras att utföras under 2032-2034.

Så går miljöprovtagningarna till

Prover tas vid ett urval av de stolpplatser där befintliga ledningar planeras att rivas. Syftet är att samla in information om eventuella miljöföroreningar i mark och grundvatten som behöver saneras.

Arbetet utförs med en borrvagn utrustad med en cirka tio centimeter bred borr som används för att ta prover ur marken. Borrvagnen transporteras med lastbil till området och placeras vid respektive provtagningsplats. Jordproverna skickas sedan till laboratorium för analys.

Där vatten identifieras under borrningen installeras grundvattenrör för provtagning av vattnet och mätning av grundvattennivåer.

Miljöprovtagningarna utförs av AFRY på uppdrag av Svenska kraftnät.

Marken saneras och återställs

När en ledning rivs monteras ledningar och stolpar ner innan fundamenten grävs upp. Om förorenad mark påträffas genomförs saneringsåtgärder. Förorenade massor grävs upp och transporteras till godkänd mottagningsanläggning.

Efter avslutade arbeten återställs marken till ett skick som så långt som möjligt motsvarar närliggande mark. Tillfälliga byggvägar och andra etableringsytor som anlagts för arbetet och som inte behöver finnas kvar återställs.

1. Strömmen kopplas från.

2. Nödvändiga byggvägar anläggs.

3. Linorna sänks ned till marken eller spolas in till utvalda platser innan de samlas ihop.

Två personer sitter högt upp på en kraftledningsstolpe.

Förberedelser inför att linor och isolatorer ska firas ner till marken.

En person bär på linor. Bredvid finns en stor spole.

Faslinor och topplinor spolas upp på en lintrumma.

4. Stolparna monteras ner.

5. Hela eller delar av fundamenten grävs upp.

6. Marken och eventuellt grundvatten provtas. Förorenad jord avlägsnas till deponi.

7. Marken återställs så att den motsvarar närliggande mark. Byggvägar som anlagts under arbetet och som inte ska lämnas kvar återställs.

Preliminär tidplan

Händelse Tidpunkt
Miljöprovtagning (kvarvarande sträckor)  2032–2034
Inventering natur- och kulturvärden 2030–2033
Rivningar pågår 2033–2037
Arbetet avslutas 2037
