Rivningar Njutånger-Mehedeby

Följ projektet via:

Svenska kraftnät förnyar och förstärker transmissionsnätet mellan Njutånger och Mehedeby. Som en del av det arbetet avvecklar vi äldre 400 kV- och 220 kV-ledningar längs sträckan.

Projektet är en del av Kustpaketet inom NordSyd och är viktigt för att öka överföringskapaciteten mellan norra och mellersta Sverige.

Därför avvecklar vi ledningarna

De befintliga ledningarna har varit i drift under lång tid och närmar sig slutet av sin tekniska livslängd. När nya dubbelledningar på 400 kV tas i drift kan äldre anläggningar successivt avvecklas.

Det stärker transmissionsnätet, förbättrar drift- och personsäkerheten och skapar bättre förutsättningar för framtidens elförsörjning.

Det här gör vi på sträckan

På sträckan Njutånger–Mehedeby avvecklar vi:

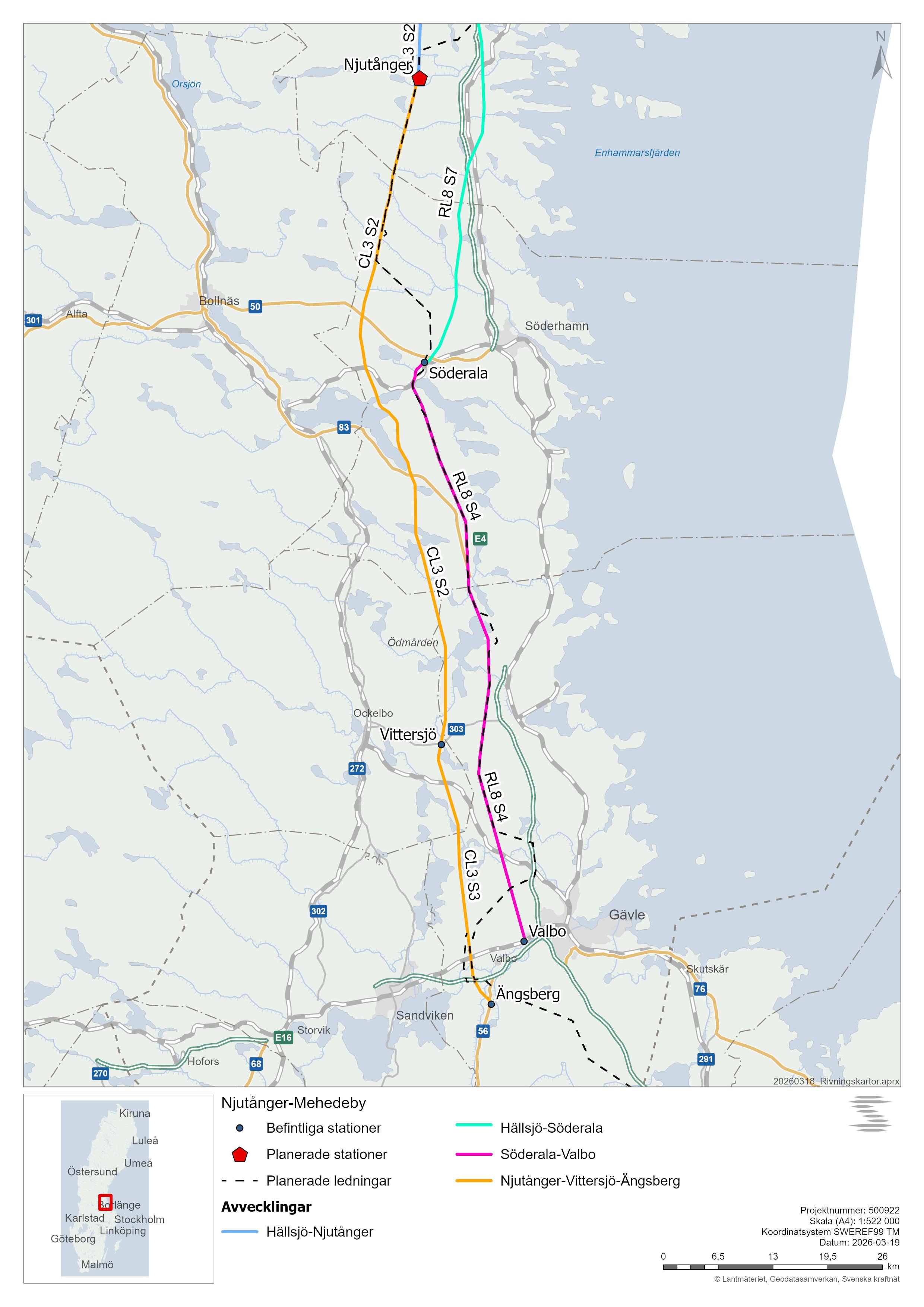

  • en befintlig 400 kV-ledning som visas i orange på kartan
  • äldre 220 kV-ledningar som visas i rosa på delar av sträckan

Arbetet omfattar rivning av ledningar, hantering av stolpar och fundament, miljöprovtagning, sanering vid behov och återställning av mark.

Inventeringar och arbeten i fält

Inför rivningen genomför vi inventeringar av natur- och kulturvärden samt miljöundersökningar vid utvalda stolpplatser. Det ger oss underlag för hur arbetet ska planeras och vilka hänsyn som behöver tas.

Rivningen sker stegvis och samordnas med nybyggnationen inom Kustpaketet.

Kort fakta

  • Sträcka: Njutånger–Mehedeby
  • Typ av ledningar: 400 kV och 220 kV
  • Kartfärg: Orange (400 kV), rosa (220 kV)

Tidplan

  • Slutet av 2025–våren 2026: inventering av natur- och kulturvärden
  • Våren 2026: markundersökningar
  • 2030: rivningsarbeten planeras starta
  • 2034: arbetet planeras vara färdigställt
  • 2034–2035: nya ledningar beräknas tas i drift

Tidplanen är preliminär och kan komma att justeras i takt med fortsatt planering.

Berörda områden

Arbetet berör bland annat Hudiksvalls, Söderhamns, Gävle, Älvkarleby och Tierps kommuner.

Vi informerar berörda fastighetsägare löpande inför inventeringar, markundersökningar och rivningsarbeten.

Läs också

Prenumerera på nyheter om rivningar

Här kan du prenumerera på senaste nytt om rivningen och vad som är på gång.

Projekt i närheten

En del av NordSyd

Svenska kraftnäts mest omfattande nätutvecklingsinitiativ någonsin, NordSyd, omfattar investeringar i stamnätet för över 100 miljarder kronor. Vi förstärker överföringskapaciteten av el mellan och inom elområde 2 och 3. Vi möter framtidens behov av el samtidigt som vi bygger bort flaskhalsar och förnyar stamnätsstrukturen i berörda regioner.

Läs mer om NordSyd
