Delta i pilotstudie – få möjlighet att påverka nya tekniska krav för mFRR

Svenska kraftnät kommer att genomföra en pilotstudie för resurser som vill leverera mFRR utifrån nya föreslagna tekniska krav. Vi söker nu leverantörer som är intresserade av att delta i piloten. Anmäl er senast den 17 december!

Utkastet på de nya tekniska kraven baseras på analysarbete utfört av de nordiska systemansvariga för elöverföringssystem (TSO:erna) kring påverkan av olika leveransstrategier för mFRR. Syftet med piloten är att gemensamt med branschen skapa förståelse för hur de föreslagna tekniska kraven påverkar leverantörers förmåga att leverera mFRR.

Det kommer att vara möjligt att delta aktivt i piloten genom att testa de nya kraven i praktiken och skicka in en förkvalificeringsansökan, samt lämna synpunkter på kravens utformning. Efter att piloten avslutats kommer det även ges möjlighet för dem som inte deltar i piloten att inkomma med kommentarer på de tekniska kraven.

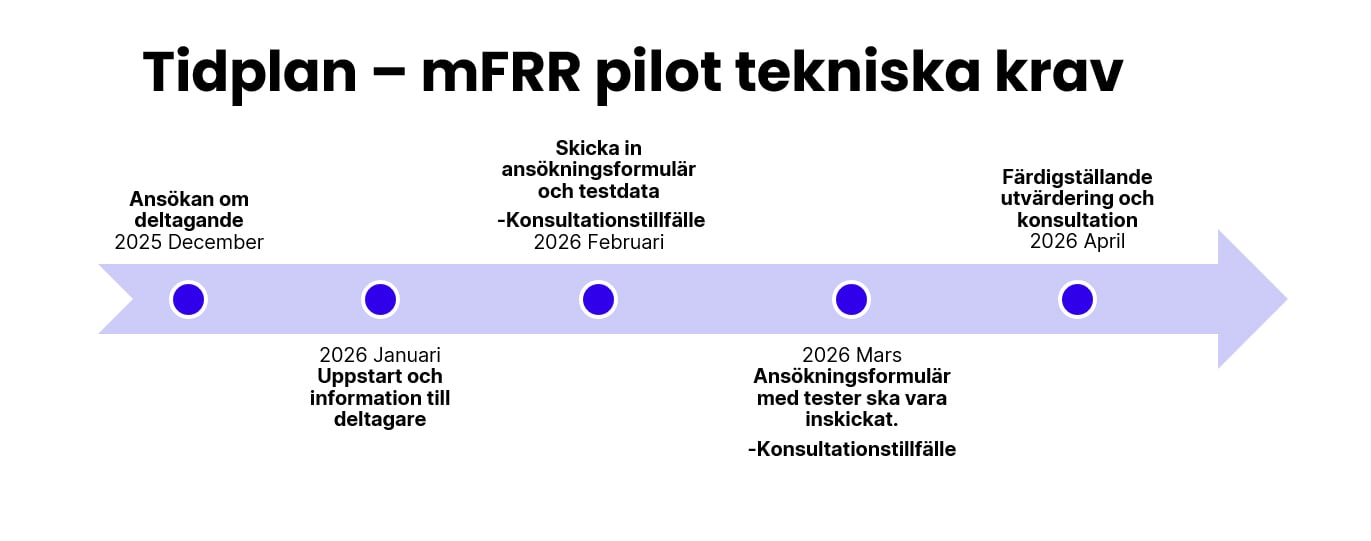

Tidplan pilot för tekniska krav på mFRR (öppna PDF för att få upp i större format) (.pdf) open_in_newÖppnas i nytt fönster

OBS! Klicka på bilden ovan för att få upp tidplanen i större pdf-format.

Piloten kommer att inledas under januari 2026 och pågå till och med april 2026.

Vill ni delta i piloten?

Svenska kraftnät söker nu leverantörer av balanstjänster (BSP) som vill delta med tester och konsultation i piloten. Vill ni delta? Fyll i dokumentet ”Ansökan om deltagande mFRR-pilot” och ladda upp i er Alfresco eller Deaddrop.

Meddela sedan ert intresse via mail senast den 17 december 2025 till pilot-mfrr@svk.se med hänvisning till var dokumentet hittas. Hör av er till mejladressen om ni har frågor om ansökan.

Att delta i piloten är en möjlighet att diskutera förslaget direkt med Svenska Kraftnät och därmed påverka utformningen av nya tekniska krav för mFRR. Deltagarna får också tillfälle att förbereda, testa och anpassa styrsystem inför kommande förändringar i kraven. Som en del av piloten kommer deltagarna att genomgå en prioriterad förkvalificeringsprocess där målet är att den enhet/grupp som deltar har en godkänd förkvalificering enligt ordinarie förutsättningar när piloten avslutas.

Piloten kommer att ha ett begränsat antal platser. För att skapa en så heltäckande bild som möjligt ser vi gärna en bred och diversifierad sammansättning av teknikslag och aktörer; Svenska kraftnät kommer ta hänsyn till detta vid urvalet.
Innan piloten startar kommer ett gemensamt informationsmöte genomföras.

Förutsättningar för piloten

  • Deltagande sker på frivillig basis men aktiva deltagare prioriteras.
  • Enheter/grupper som deltar i piloten och genomgår en förkvalificering med godkänt resultat får delta på mFRR-marknader, enligt ordinarie regler. Ingen särskild ersättning kommer att utgå utöver ordinarie ersättning på marknaden.
  • Notera att om förkvalificeringen inte blir klar under pilotprojektet kommer den föras över till ordinarie handläggning.
  • Det går att delta i piloten utan att genomgå en förkvalificering, men resursen får då inte delta på marknaden.
  • Variabla resurser behöver följa kraven under ”Tilläggsdokument för variabla resurser” som finns på Förkvalificering, likt ordinarie förkvalificering. Det är möjligt att erhålla extra tid för datainsamling under piloten om det går att motivera p.g.a. omgivningsförhållanden.

Viktigt om företagssekretess

Observera att alla handlingar som kommer in till Svenska kraftnät som huvudregel är allmän handling. Uppgifter i dem kan i vissa fall omfattas av sekretess. Aktörer kan i samband med ansökan ange om några uppgifter i ansökan kan anses känsliga ur sekretessynpunkt. Ange då även vilka de uppgifterna är och av vilken särskild anledning som aktören kan antas lida skada om uppgiften röjs.

Svenska kraftnät är inte bundet av aktörens bedömning utan kommer att göra en självständig prövning av sekretess i varje enskilt fall.

Mer information och kontakt

Vid frågor om pilotstudien kontakta: pilot-mfrr@svk.se

Vid frågor om mFRR som inte berör pilotprojektet, kontakta vår funktionsbrevlåda för mFRR via e-post: mfrr@svk.se
