Svenska kraftnät startar upp ytterligare två förnyelseprojekt i Södermanland

Stamnätet i Södermanland behöver moderniseras och förstärkas för att bygga bort kapacitetsbegränsningarna som finns idag. Nu inleder Svenska kraftnät projekten Hall-Hedenlunda och Åker-Hedenlunda där befintliga 400 kV-ledningar ska moderniseras.

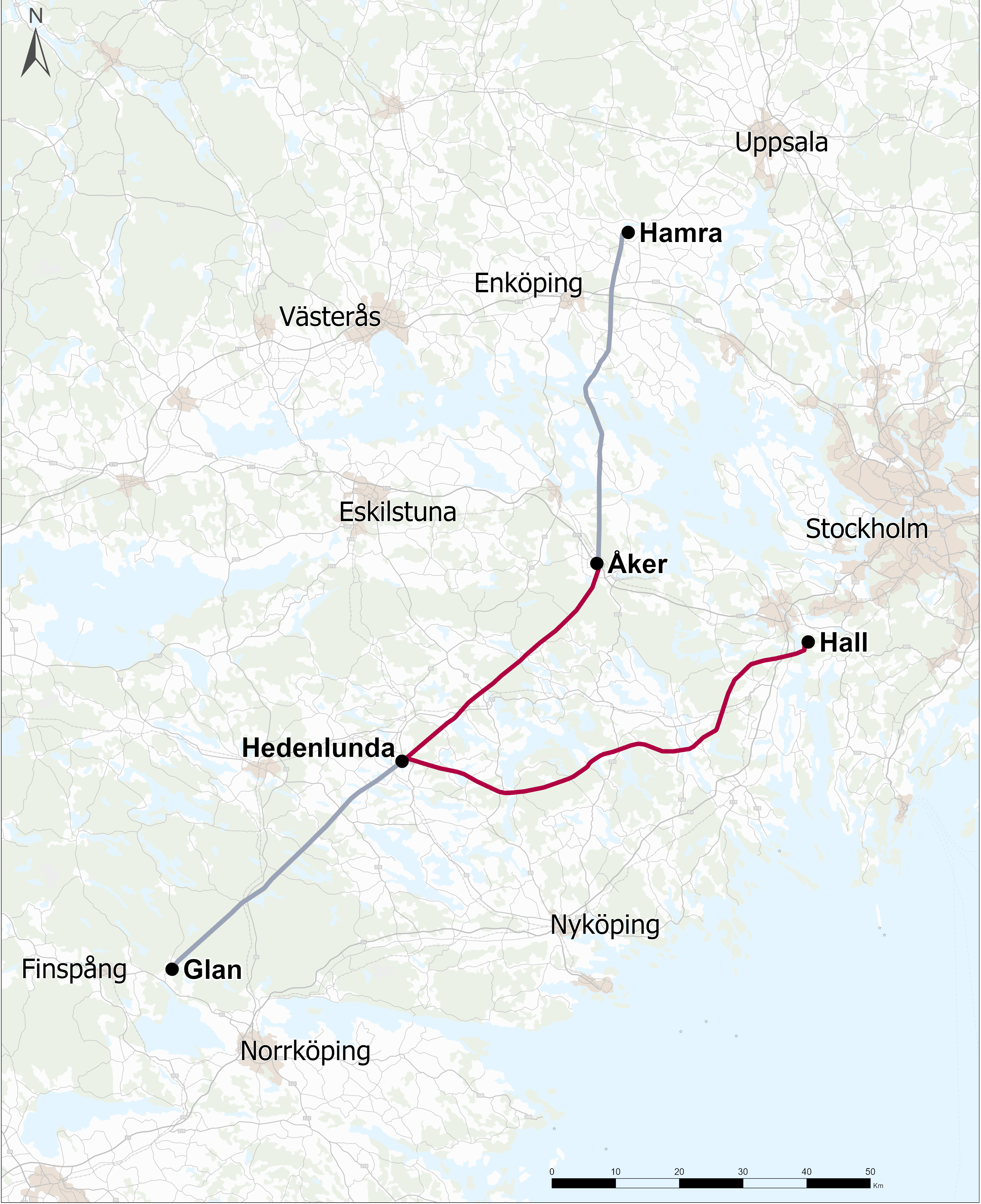

I maj 2024 beslutade Svenska kraftnäts styrelse att tidigarelägga förnyelsen av fyra 400 kV-ledningar i Södermanland. Projekten Hamra–Åker och Hedenlunda–Glan pågår för fullt med myndighetsdialoger under 2025. Nu startar även de två övriga projekten som ingår i det så kallade Södermanlandsförnyelserna:

  • 400 kV-ledningen Åker–Hedenlunda, mellan Strängnäs kommun och Flens kommun. En sträcka på ca 45 km och med en uppskattad investeringskostnad på 955 miljoner kr. Planerad drifttagning är 2040.
    Läs mer om projektet på
  • 400 kV-ledningen Hall–Hedenlunda, mellan Södertälje kommun och Flen kommun. En sträcka på ca 77 km och med en investeringskostnad på 1670 miljoner kr. Planerad drifttagning 2042.
    Läs mer om projektet på

Förnyelserna innebär att nya 400 kV-ledningar byggs för att ersätta befintliga.

− Huvudalternativet är att i möjligaste mån förnya ledningarna inom befintlig ledningsgata, men förutsättningarna för det behöver utredas närmare. I nuläget är det för tidigt att säga om nya markanspråk kan bli aktuella eller exakt var de nya ledningarna kommer att byggas, säger projektledaren Lo Wichmann

Projekten kommer att bidra till att öka överföringskapaciteten, kunna tilldela mer effekt utmed östkusten och Gotland samt möjliggöra anslutning av ny elproduktion i form av planerade vind- och solkraftproduktion. Förnyelserna bidrar också till att öka kapaciteten i de öst-västliga flödena, vilket bland annat möjliggör större import från Finland.

Om förnyelseprojekten i Södermanland

Bakgrunden till Södermanlandsförnyelserna är att stamnätsledningarna i området närmar sig den tekniska livslängden och behöver förnyas inom en snar framtid för att upprätthålla drift- och personsäkerheten. Genom att förnya ledningarna till modern standard ökar överföringskapaciteten och därmed bygger vi även bort den kapacitetsbegränsning som finns i stamnätet idag. Efter förnyelsen ökar överföringskapaciteten av el med mellan 30-120 procent beroende på ledning. Eftersom behovet av att förstärka nätet är stort redan idag har förnyelserna tidigarelagts med upp till 14 år.
