Införande av aktörsrollerna BSP och BRP

Från 1 maj 2024 har rollen som balansansvarig delats upp avtalsmässigt i två nya aktörsroller, BSP och BRP. Nu pågår arbetet för en fullständig implementering av rollerna. Detta arbete förväntas vara slutfört 2029.

  • Leverantör av balanstjänster, BSP (Balancing Service Provider). En marknadsaktör med godkända förkvalificerade enheter eller grupper och som kan erbjuda stödtjänster till Svenska kraftnät i form av FCR, aFRR och mFRR.
  • Balansansvarig part, BRP (Balance Responsible Party). En marknadsaktör som är ekonomiskt ansvarig för att det i det nationella elsystemet tillförs lika mycket el som tas ut i de uttagspunkter för vilka aktören har balansansvar för. Ansvaret gäller per elområde.

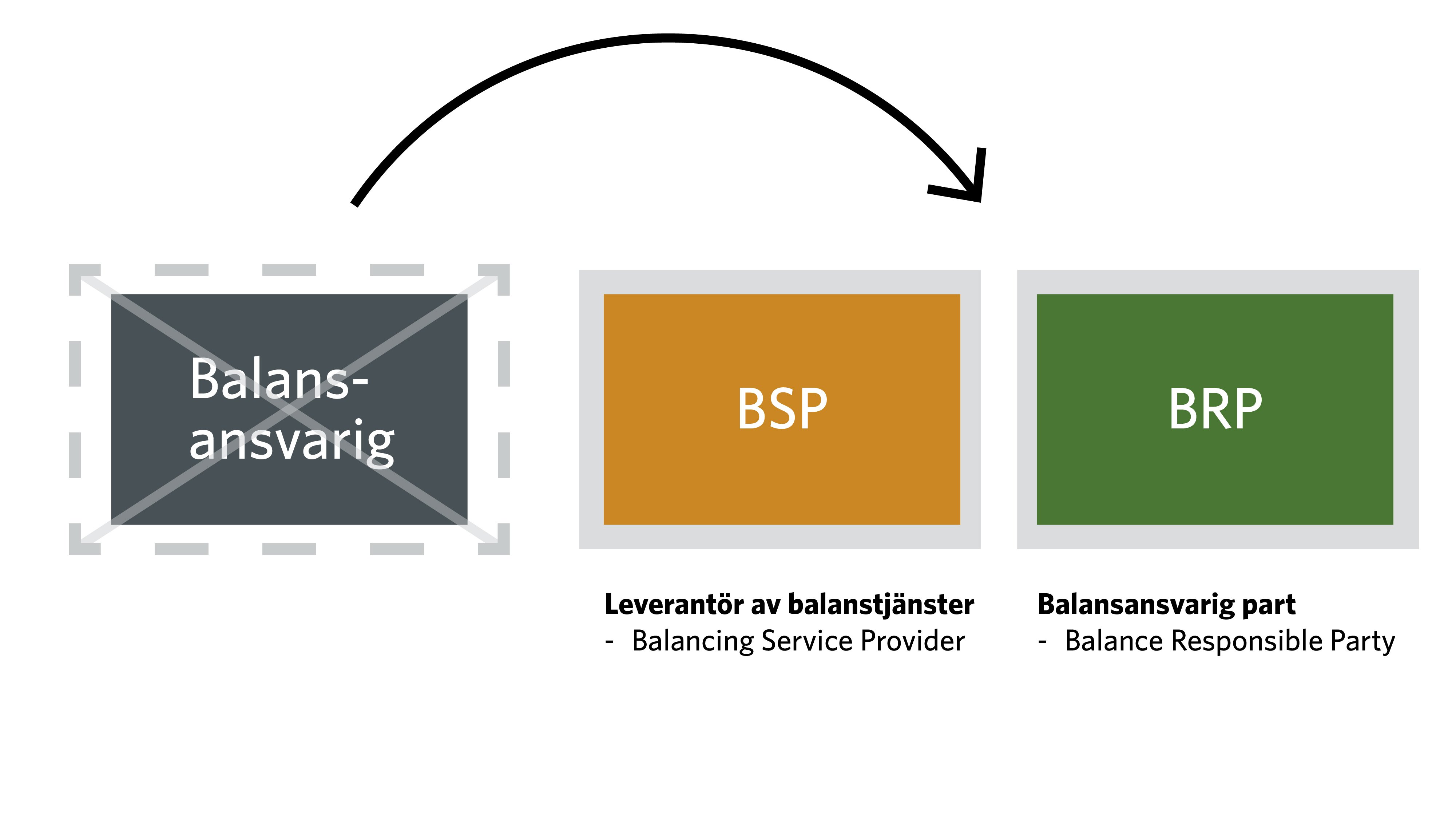

Rollen som balansansvarig ska delas upp i två nya aktörsroller, BSP och BRP.

Energimarknadsinspektionen beslutade i maj 2023 villkoren för aktörsrollerna.

Läs mer om beslutet och villkoren på sidan Artikel 18 Villkor för leverantörer av balanstjänster och balansansvariga parter

Status för införande av en fristående BSP-roll

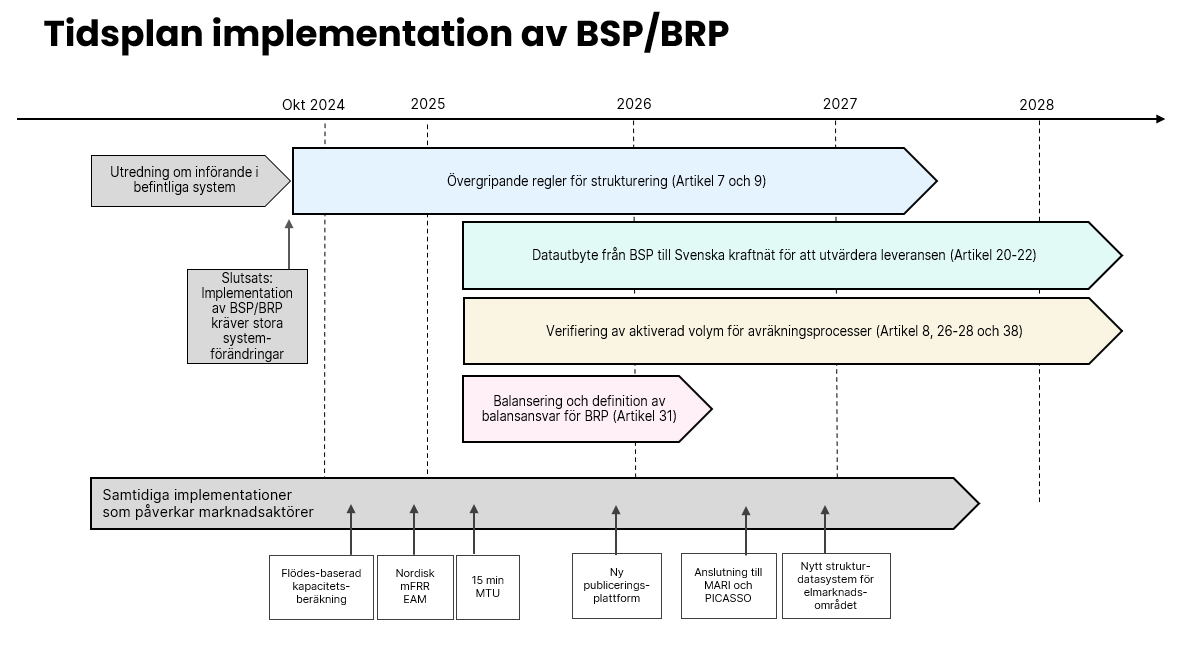

Svenska kraftnät har tagit fram en ny tidplan för när rollerna som leverantör av balanstjänster (BSP) och balansansvarig part (BRP) senast kan förväntas vara fullständigt implementerade. Tidsplanen har presenterats i samband med svaret på ett föreläggande från Energimarknadsinspektionen, den 1 oktober 2024. Svenska kraftnät har som ambition att kontinuerligt utforska alternativa lösningar som tidigarelägger implementeringen.

Svenska kraftnät har strävat efter att implementera villkoren enligt lagkrav redan från den 1 maj 2024, men har mött på utmaningar i avgörande IT-system längs vägen vilket har försvårat framstegen och försenat den fullskaliga implementeringen.

Sammantaget, utifrån de förutsättningar som nu är kända av Svenska kraftnät, bedöms en fullständig implementering av BSP/BRP-modellen med en fristående BSP-roll att senast slutföras under 2028:

Genomförandeplan BSP BRP (.pdf) open_in_newÖppnas i nytt fönster

Klicka på bilden ovan för att få upp en PDF-fil i större format.

Svenska kraftnät kommer kontinuerligt att undersöka alternativa vägar för att påskynda implementeringen. Om alternativen tillämpas, kommer Svenska kraftnät att justera tidplanen utifrån nya förutsättningar.

Svenska kraftnät ser att det kan bli aktuellt med implementering av temporära lösningar, förutsatt att de är ändamålsenliga, och att tidsvinsten är betydande. Arbetet kommer därför att genomföras i tät dialog med marknadens aktörer.

Information om förändringarna kommer löpande att publiceras på denna sida samt via nyhetspubliceringar på svk.se. Följ oss genom att prenumerera på nyhetskategorierna "Balansansvar" och "Elmarknad allmänt". Prenumerera här!

Dagens modell

I maj 2024 infördes som ett första steg rollerna BSP och BRP genom att den tidigare rollen balansansvarig delades upp i två nya roller med separata avtal mellan Svenska kraftnät och marknadsaktörerna. Nedan följer förtydligande information om uppdelningen av balansansvarsavtalet i BSP-avtalet och BRP-avtalet.

  • För att få teckna ett BSP-avtal krävs att aktören tecknat ett BRP-avtal och är BRP i de punkter där stödtjänster ska levereras. Utöver detta ska övriga steg för att börja leverera stödtjänster så som bland annat förkvalificering och relevanta tester ha utförts.
    • Hur man går till väga för att börja leverera stödtjänster eller utöka sin leverans av stödtjänster finns beskrivet här: Bidra med FCR, aFRR eller mFRR.
  • BSP är den aktörsroll som ansvarar för leverans av stödtjänster till Svenska kraftnät. Avtal/överenskommelser mellan BSP och eventuell underleverantör sker på civilrättslig bas såsom tidigare med en balansansvarig.

Avtal om leverans av balanstjänster (BSP), avtal 5937
Avtal om balansansvar för el (BRP), avtal 5938

Implementering av en fristående BSP-roll

Svenska kraftnät arbetar med implementering av villkoren i enighet med Energimarknadsinspektionens beslut där BSP-rollen är fristående från BRP-rollen. Nedan information syftar till då implementeringen av de beslutade BSP- och BRP- villkoren är genomförd fullt ut.

Förändringen ökar möjligheten för fler att bidra

Implementeringen av BSP- och BRP – villkoren skapar förutsättningar för en oberoende aktör att nyttja flexibilitet för att leverera stödtjänster utan att själv vara BRP. Det här bidrar i sin tur till ökad konkurrens och väl fungerande balansmarknader samt på sikt ett mer effektivt nyttjande av elsystemet och dess resurser.

Aggregering, obalansjustering och verifiering

Genom införandet av en fristående BSP möjliggörs en mer flexibel aggregering av resurser. En BSP kommer att kunna lämna bud med resurser som tillhör olika BRP-aktörers portföljer.

För att respektive BRP ska lämnas opåverkad av agerandet från en specifik BSP kommer obalansjusteringen att baseras på faktisk levererad aktiverad volym (verifierad leverans) från varje BSP.

Arbete med hur leveransen från BSP ska verifieras pågår.

Hur kan du som aktör påverka?

Svenska kraftnät kommer under implementeringen av villkoren att involvera aktörer för att få inspel kring lösningar och för att föra dialog om diverse frågeställningar.

Läs mer om Aktörsdialog via boxen i högerspalten.

Aktörer är alltid välkomna att komma med inspel och ställa frågor via e-post. Kontaktuppgifter finns i högerspalten.
