Stockholmsregionen
Översikt av elnätets framtida behov i Stockholmsregionen.
Övergripande förutsättningar
Elbehovet i Stockholmsregionen ökar snabbt. De främsta orsakerna är en växande befolkning, minskad lokal elproduktion, ny elberoende infrastruktur (till exempel laddning av elfordon) samt ny elanvändning exempelvis från serverhallar. Redan i dag är elanvändningen i Stockholmsregionen så hög att det finns mycket begränsad möjlighet till att bevilja ytterligare uttag från stamnätet.
År 2004 fick Svenska kraftnät ett regeringsuppdrag som innebar att ta fram ett förslag till utformning av elnätet i Stockholmsregionen. Resultatet blev Långsiktig nätutvecklingsplan för Stockholms Ström.
Förslaget presenterades i en slutrapport 2008, där Svenska kraftnät tillsammans med regionnätsägarna hade arbetat fram en nätstruktur för att uppfylla krav på tillgänglighet, driftsäkerhet och god miljö. Ett delpaket i Stockholms Ström var City Link som färdigställs i etapper och planeras i sin helhet vara klar i början av 2030-talet.

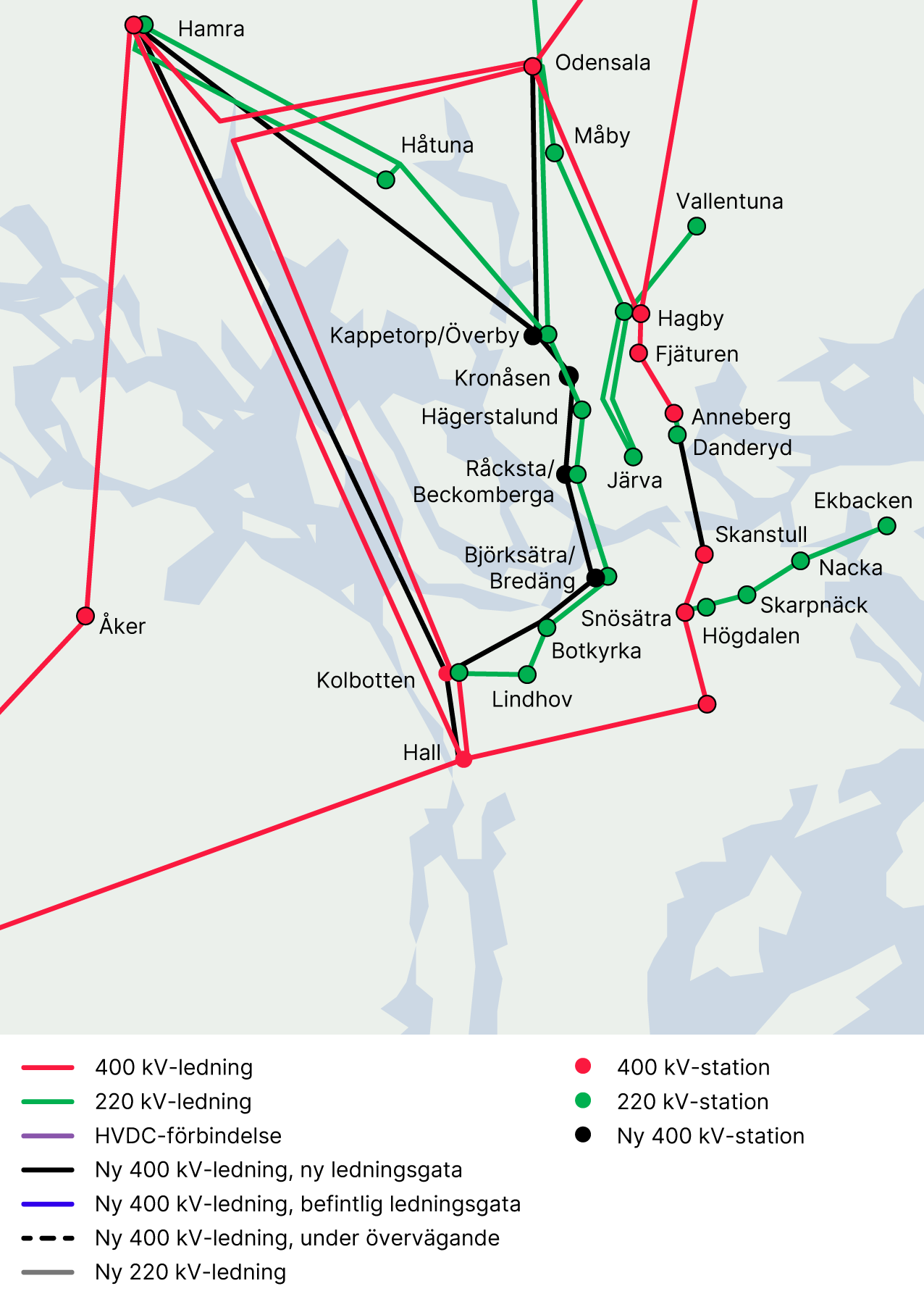

Elbehovet har ökat snabbare i Stockholmsregionen än vad den slutgiltiga rapporten som presenterades 2008 förutsåg. Därför arbetades år 2014 ytterligare en långsiktig nätutvecklingsplan fram, Storstockholm Väst. Den innebär en ny nord-sydlig förbindelse i de västra delarna av regionen. Storstockholm Väst är uppdelad i etapper som genomförs fram till början av 2030-talet. Befintligt och planerat stamnät i området visas i Figur 1.
Notera att hela Stockholms län inte ingår i beskrivningen över Stockholmsregionen i detta dokument. Det som redovisas är stamnätet som berörs av den ursprungliga planen Stockholms Ström och den tillagda etappen Storstockholm Väst.

Illustration av nätåtgärder inom energisystemplaneringen för Stockholmsregionen. Förändringarna i underliggande nät är inte med i Figur 1, men beskrivs närmare i regionnätets och lokalnätets utvecklingsplan.
Långsiktig nätutvecklingsplan
I Stockholmsregionen är elanvändningen hög jämfört med mängden el som produceras lokalt. Det är vanligt i tätorter där många bor och arbetar. Många projekt genomförs och planeras både på stamnäts- och regionnätsnivå för att kunna möta behovet av ökad elanvändning i regionen.
Det är svårt att hitta ytor för nya stationer och elledningar. Framkomlighet och begränsat utrymme påverkar när vi förstärker, reinvesterar och bygger ut stamnätet i tätbebyggda områden.
När projekten inom Stockholms Ström och Storstockholm Väst har genomförts i sin helhet är bedömningen, i nuläget, att behovet av ökad elanvändning fram till början av 2040-talet kan tillgodoses inom Stockholmsregionen. För att kunna möta ytterligare behov bortom början av 2040-talet planeras det för att en ny långsiktig nätutvecklingsplan ska tas fram.
Områden för nyanslutning av elanvändning, produktion och flexibilitet

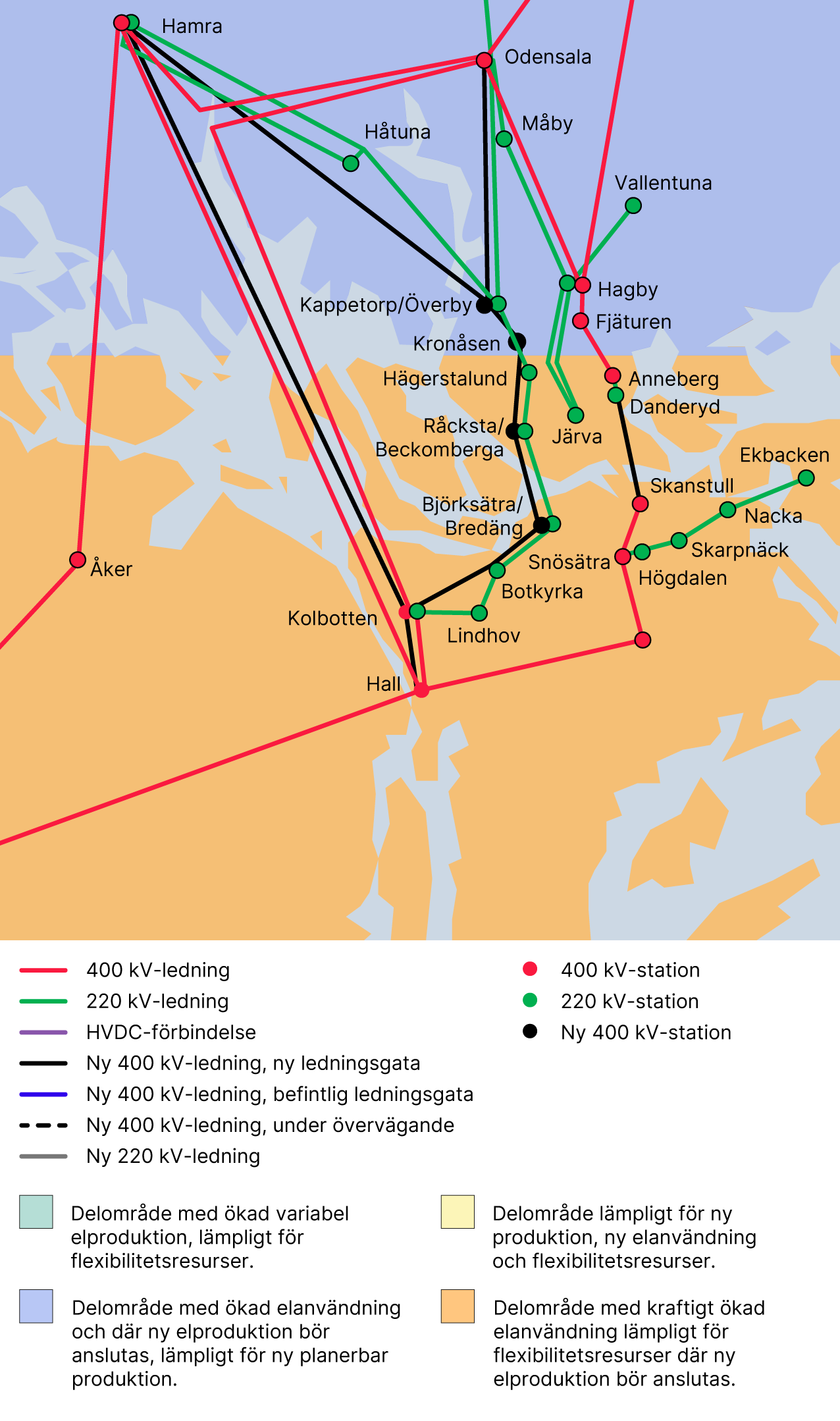

Stamnätet i Stockholmsregionen kan delas upp i två områden; norra Stockholm och centrala/ södra Stockholm, enligt Figur 2.

Sammanfattning
Begränsande flaskhalsar kan uppstå i elnätet i Stockholmsregionen vid hög överföring i stamnätet. I dessa fall blir även överföringen hög genom nätet i Stockholmsregionen, vilket ytterligare belastar begränsande ledningar.
Det finns mycket begränsad möjlighet till ökat uttag från stamnätet med dagens nät. All kapacitet för uttag är för närvarande tilldelad i Stockholmregionens centrala och södra delar (enligt Figur 2). Under förutsättning att utbyggnadsprojekten inom Stockholms Ström och Storstockholm Väst kan genomföras som planerat kommer ytterligare kapacitet att kunna tilldelas till regionnätsägarna för anslutning av utökad elanvändning efter år 2026.
När projekten inom Stockholms Ström och Storstockholm Väst har genomförts i sin helhet är bedömningen att behovet av ökad elanvändning till början av 2040-talet kan tillgodoses.
För att kunna möta ytterligare behov bortanför 2040-talet planeras för en ny långsiktig nätutvecklingsplan.
Mer information om specifika projekt finns här: Förstärkning Stockholm.
