Halland

Övergripande förutsättningar

Halland innefattar två 400 kV-ledningar som går i nord-sydlig riktning och  viker in till Ringhals kärnkraftverk, som är beläget utanför Bua vid kusten. I länet finns också 400 kV-stationerna Ringhals, Breared och Häradsbo. Elområdesgränsen mellan elområde 3 och elområde 4 går genom länet strax norr om Falkenberg. I norra Halland finns Ringhals kärnkraftverk, åarna i Halland bidrar med vattenkraftsproduktion och därutöver finns det även vindkraftsproduktion och solkraftsproduktion.

Mellan Horred och Breared går två 400 kV-ledningar. Den ena ledningen är byggd 1994 och förväntas nå den tekniska livslängden i mitten av 2060-talet. Den andra 400 kV-ledningen på sträckan är under reinvestering och den förnyade ledningen ska driftsättas under 2028. Den fortsatta södergående delen av ledningen, från Breared till Söderåsen, reinvesteras också med planerad driftsättning under 2026. Tillsammans med redan förstärkta ledningar söder om Söderåsen blir transmissionsnätet från Västkusten till Skåne väl utbyggt och får högre överföringskapacitet.

Långsiktig nätutvecklingsplan

Transmissionsnätet i Halland delas in i två huvudsakliga delområden, som visas i Figur 1. På kartan markeras dagens befintliga 400 kV-nät i rött. De pågående men ännu inte färdigbyggda reinvesteringarna av 400 kV-ledningarna visas i blått.

Område A, innefattas av norra delarna av Hallands län. Området är i en expansiv fas gällande etablering av ny produktion på upp mot 3000 MW. Ny planerad elproduktion innefattar både planerbar elproduktion och variabel elproduktion. Investeringarna som planeras i området är den nya 400 kV-stationen Nordvära samt ombyggnation av 400 kV-stationen Ringhals samt omstrukturering av befintliga 400 kV-ledningar till Ringhals.

Område B, som innefattas av resterande södra del av Halland har i nuläget två 400 kV-ledningar och transmissionsnätsstationerna Häradsbo och Breared, som har anslutning mot regionnätet. Regionnätsägaren har anslutningsförfrågningar om ny elproduktion till båda stationerna. Under slutet av 2020-talet kommer station Breared att vara totalförnyad vilket innebär möjligheter för anslutning av ny elproduktion och elförbrukning.

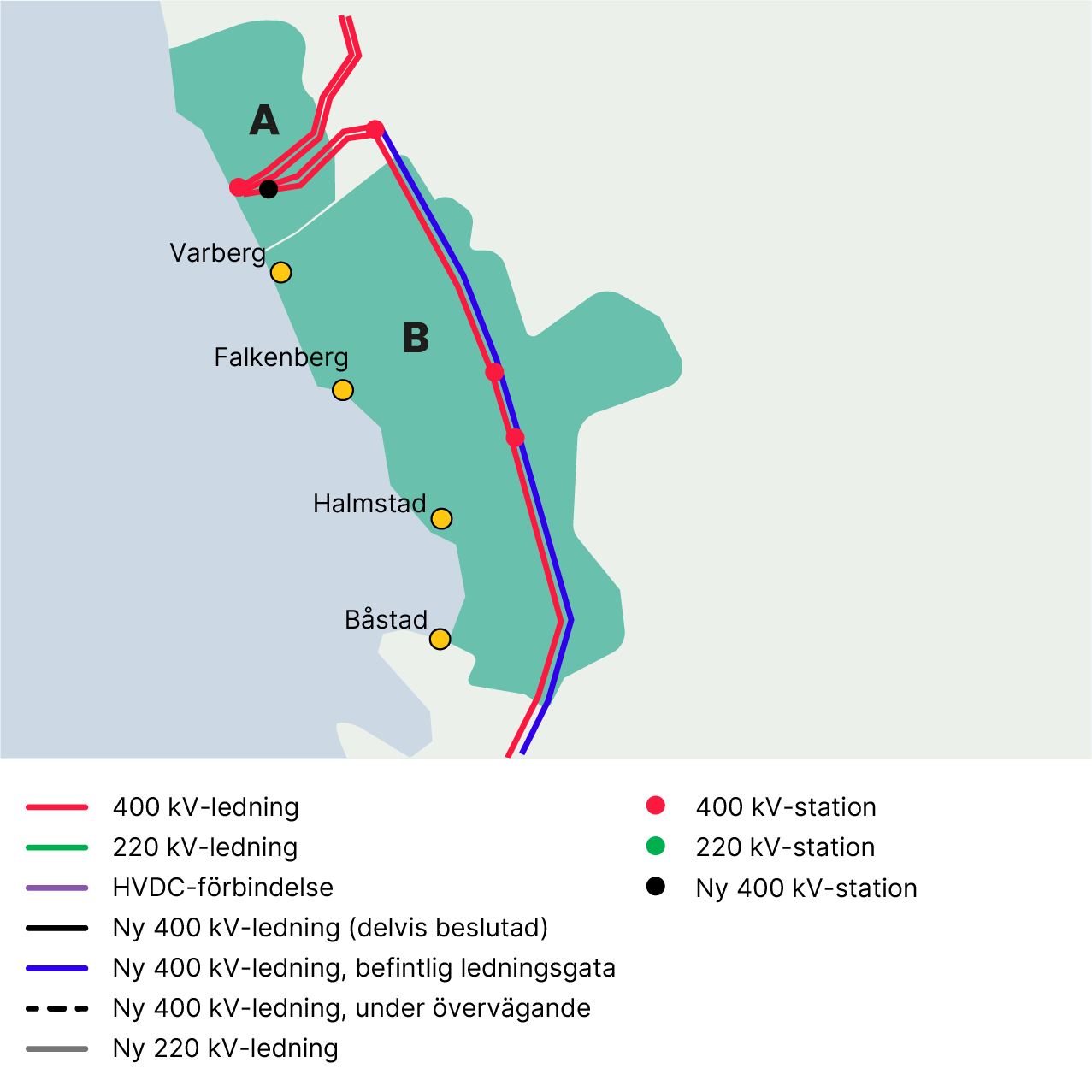

Översikt pågående nätutveckling i Hallands län fram till år 2035 (.pdf) open_in_newÖppnas i nytt fönsterFigur 1: Översikt pågående nätutveckling i Hallands län fram till år 2035.

Förändringarna i underliggande nät är inte med i Figur 1, men beskrivs närmare i regionnätets och lokalnätets nätutvecklingsplaner.

Områden för nyanslutning av förbrukning, produktion och flexibilitet

Figur 2 visar en kvalitativ bedömning av olika geografiska områden som är lämpliga för anslutning av elanvändning, elproduktion och flexibilitetsresurser.

De pågående reinvesteringarna av ledningsnätet gör det möjligt att ansluta både mer elanvändning och ny elproduktion.

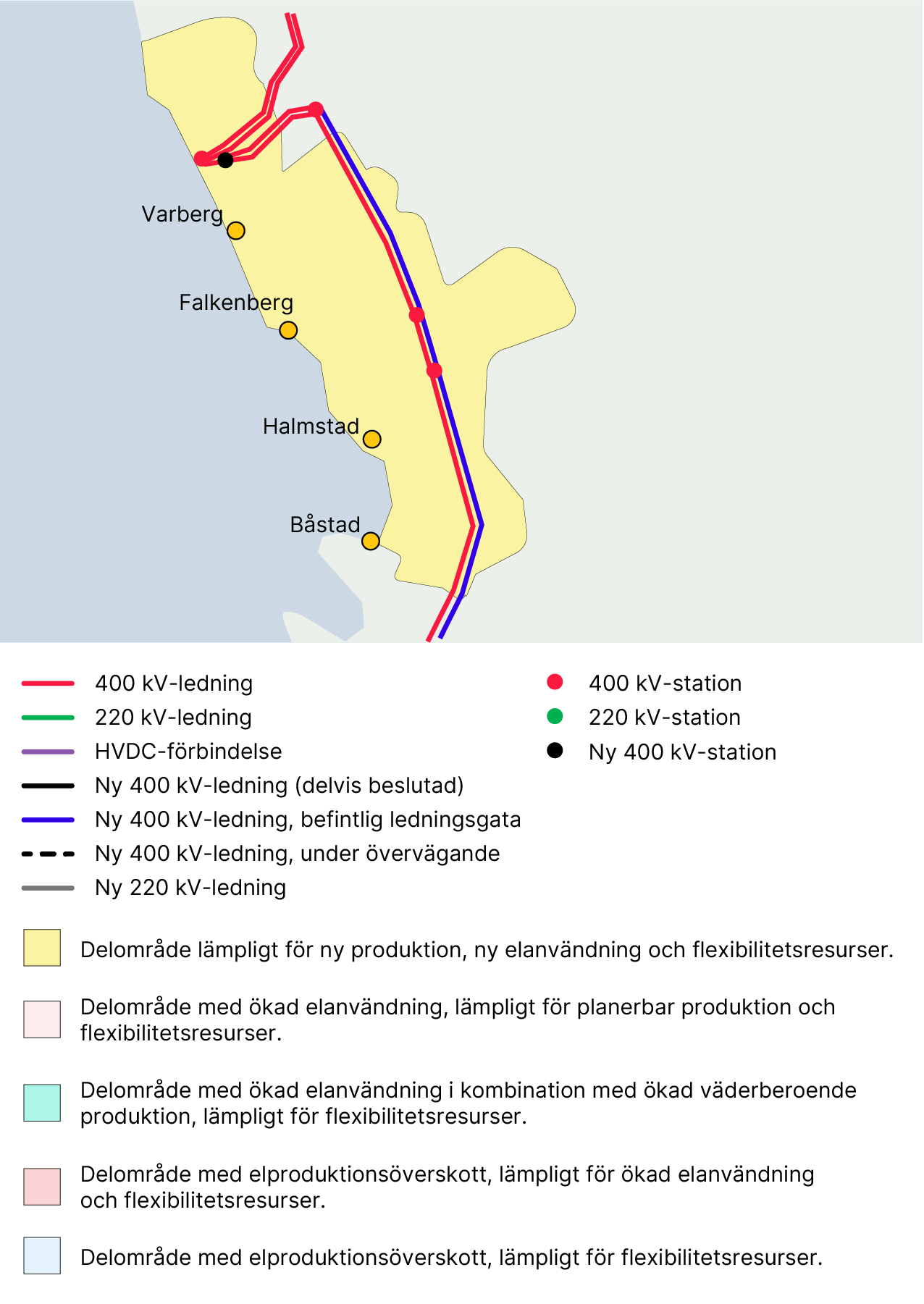

  Illustration av delområde i Halland för anslutning för att främja en effektiv utbyggnad av elsystemet (.pdf) open_in_newÖppnas i nytt fönsterFigur 2: Kvalitativ bedömning för anslutning av elanvändning, elproduktion och flexibilitetsresurser. Syftet är att underlätta en effektiv utbyggnad av elnätet i Hallands län under de kommande 15 åren.

Sammanfattning

I Hallands län finns ansökningar om anslutning både för ökad elförbrukning och elproduktion, vilka kan anslutas när de pågående reinvesteringarna är klara 2027. Det finns även goda förutsättningar att ansluta ny elproduktion, ny elanvändning och nya flexibilitetsresurser i området, vilket gör Hallands län lämpligt för aktörer som ännu inte finns i kön.

Mer information om specifika projekt finns här:
