Indalsringen Ragunda
Vi förnyar stamnätet för el i Ragunda kommun
Svenska kraftnät byter ut kraftledningarna mellan Krångede och Stadsforsen, samt mellan Krångede och Gammelänge i Ragunda kommun. Detta för att säkerställa ett fortsatt driftsäkert, effektivt och robust elnät i området.
Vi förnyar stamnätet för el i Ragunda kommun
Svenska kraftnät byter ut kraftledningarna mellan Krångede och Stadsforsen, samt mellan Krångede och Gammelänge i Ragunda kommun. Detta för att säkerställa ett fortsatt driftsäkert, effektivt och robust elnät i området.
Nu genomför vi kompletterande samråd
Fram till den 4 juni pågår kompletterande samråd om den nya kraftledningen mellan Krångede och Stadsforsen. Syftet är att komplettera det tidigare samrådet som ägde rum under 2024 med ytterligare en utredningskorridor.
Ta del av samrådsunderlaget
Samrådsunderlaget som beskriver den nya korridoren finns här på vår webb under Dokument och kartor.
Där hittar du även tidigare samrådsunderlag.
Lämna ett skriftligt yttrande senast den 4 juni
Vi vill veta vad du tycker! Välkommen att lämna ditt skriftliga yttrande märkt Svk 2023/3587 via e-post eller brev.
› E-post skickas till: registrator@svk.se
› Brev skickas till: Svenska kraftnät, Att. Registrator dnr Svk 2023/3587, Box 1200, 172 24 Sundbyberg.
Sista dag att lämna yttranden är den 4 juni 2025.
Ska ge ett fortsatt driftsäkert och robust stamnät
Dagens ledningar på 220 kilovolt mellan Krångede och Stadsforsen och Krångede och Gammelänge byggdes i mitten av 1940-talet och närmar sig slutet av sin tekniska livslängd. De behöver därför bytas ut för att säkerställa ett fortsatt driftsäkert och robust stamnät som möter framtida behov. Ledningarna kommer även att bidra till att mer el kan transporteras i nätet mellan norra och södra Sverige.
Utgångspunkten är att i möjligaste mån bygga de nya ledningarna i anslutning till befintlig ledningsgata för att ta så lite ny mark i anspråk som möjligt.
Två nya stationer byggs vid Hammarstrand
Svenska kraftnät och regionnätsägaren E.ON Energidistribution bygger varsin ny station vid Kånkback utanför Hammarstrand. Byggnationen sker i samband med att E.ON genomför en större översyn och ombyggnation av elnätet i Ragunda kommun. E.ON:s befintliga ledningar längs med Indalsälven ska rivas och E.On:s station vid Hammarforsens kraftverk ska förnyas.
Här kan du läsa mer om E.ON Energidistributions arbeten med regionnätet i Ragunda kommun.
Svenska kraftnäts nya station ska ansluta till den 220 kV-ledning som vi de närmaste åren kommer att förnya mellan Krångede och Stadsforsen.
Tillsammans med E.ON har vi utrett flera olika placeringar av de nya stationerna och landat i placeringen i Kånkback som den mest lämpade. Vi har exempelvis utrett en industrifastighet i Hammarstrand men på grund av risk för erosion, och för att vår nya ledning då skulle behöva gå igenom tätorten, har den fastigheten valts bort som alternativ.
Nytt om Indalsringen Ragunda
Inbjudan till kompletterande samråd
Svenska kraftnät bjuder nu in till kompletterande samråd om den nya kraftledningen mellan Krångede och Stadsforsen. Syftet är att komplettera det tidigare samrådet som ägde rum under 2024 med ytterligare en utredningskorridor.
Vi inventerar natur- och kulturvärden
Under våren och sommaren kommer vi att inventera natur- och kulturvärden i området för de planerade ledningarna mellan Krångede och Gammelänge, samt Krångede och Stadsforsen.
Samrådsperioden är nu avslutad
Den 20 december avslutades samrådsperioden för de nya ledningarna mellan Krångede och Stadsforsen. Vi vill tacka för alla inkomna yttranden och deltagandet på öppet hus som genomfördes under november i Hammarstrand.
Tidplan
Händelse | Tidpunkt |
---|---|
Myndighetsdialog | 2024 |
Samråd | 2024 |
Godkänd koncession | 2027 |
Byggstart | 2028 |
En del av investeringspaket NordSyd
Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige, kommer att förnyas och förstärkas genom flera kraftfulla investeringar.
Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 75 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet. Samtidigt kommer vi kunna möta behoven av ökad överföring från norr till söder och bidra till den energipolitiska inriktningen för Sverige, att 100 procent av elproduktionen ska vara förnybar år 2040.

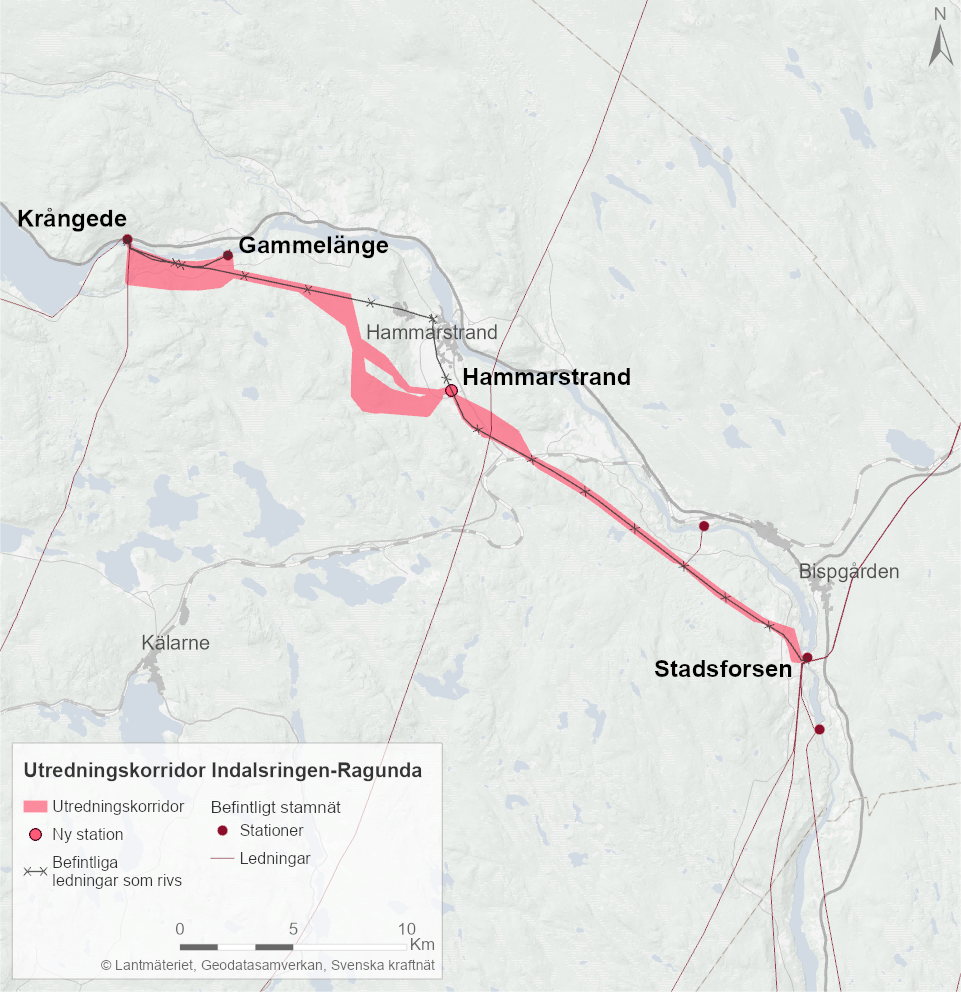

Karta
Klicka på kartan för att förstora den.
Kontakt
-
- E-post:
- indalsringen-ragunda@svk.se
-
- Olof Pettersson
- Kontaktperson fastighetsägare
- 063-14 58 10
- olof.pettersson@ansjo.se
-
- Peter Jakobsson
- Projektledare
- 010-475 98 98
- peter.jakobsson@svk.se
-
- Anders Elam
- Tillståndsansvarig
- 070-816 78 60
- anders.elam@svk.se
-
- Anders Nylander
- Mark- och ersättningsansvarig
- 070-517 69 60
- anders.nylander@svk.se
-
- Camilla Wegeman
- Kommunikatör
- 010-350 93 93
- camilla.wegeman@svk.se
