Kilanda–Stenkullen
400 kV-ledningar förnyas mellan Kilanda och Stenkullen
Svenska kraftnät förnyar två 400 kV-ledningar mellan Kilanda i Ale kommun och Stenkullen i Lerum kommun. Ledningarna närmar sig den tekniska livslängden och förnyas samtidigt för att samordna genomförandet och lokaliseringsarbetet.
Om projektet400 kV-ledningar förnyas mellan Kilanda och Stenkullen
Svenska kraftnät förnyar två 400 kV-ledningar mellan Kilanda i Ale kommun och Stenkullen i Lerum kommun. Ledningarna närmar sig den tekniska livslängden och förnyas samtidigt för att samordna genomförandet och lokaliseringsarbetet.

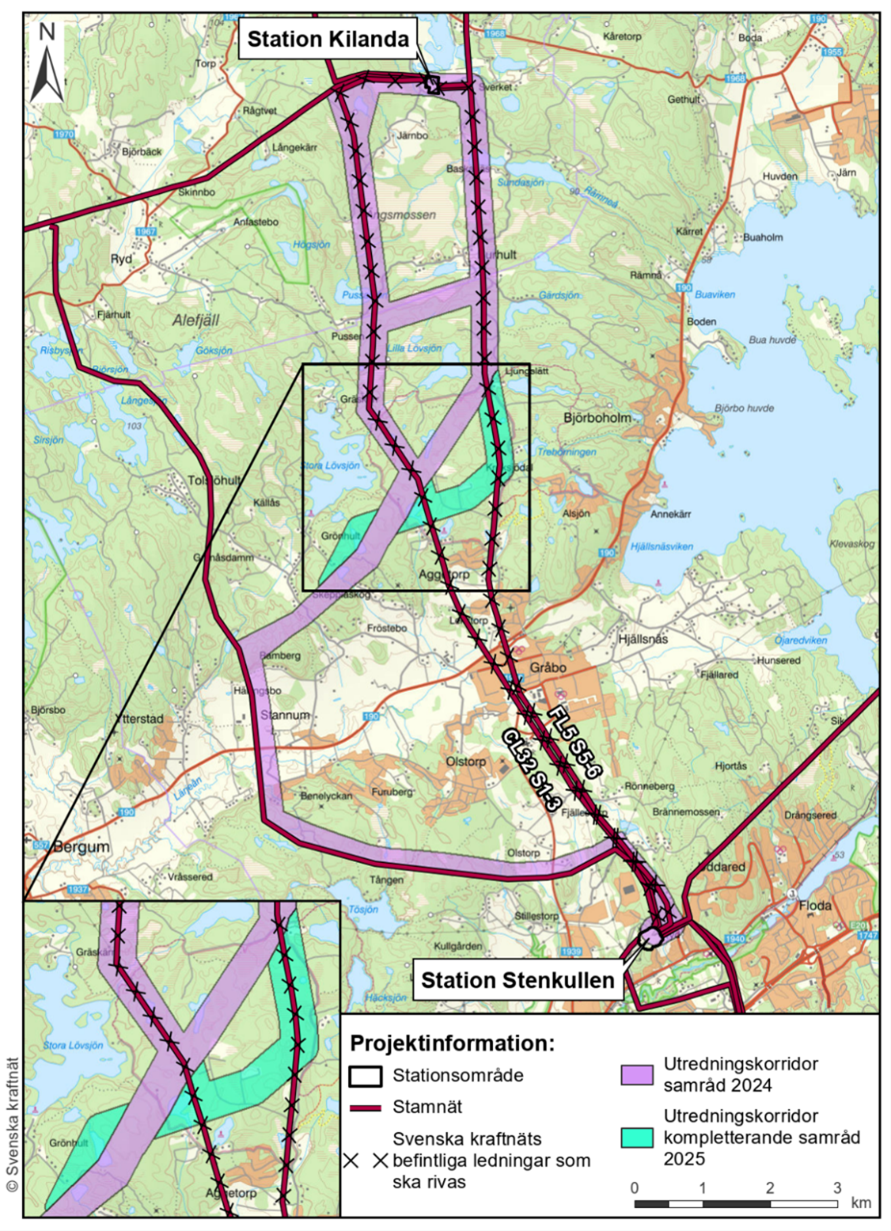

Om projektetDigital karta
Se vår digitala kartportal där vi redogör för korridorförslag och identifierade intressen i samrådet.
(.pdf) Öppnas i nytt fönster

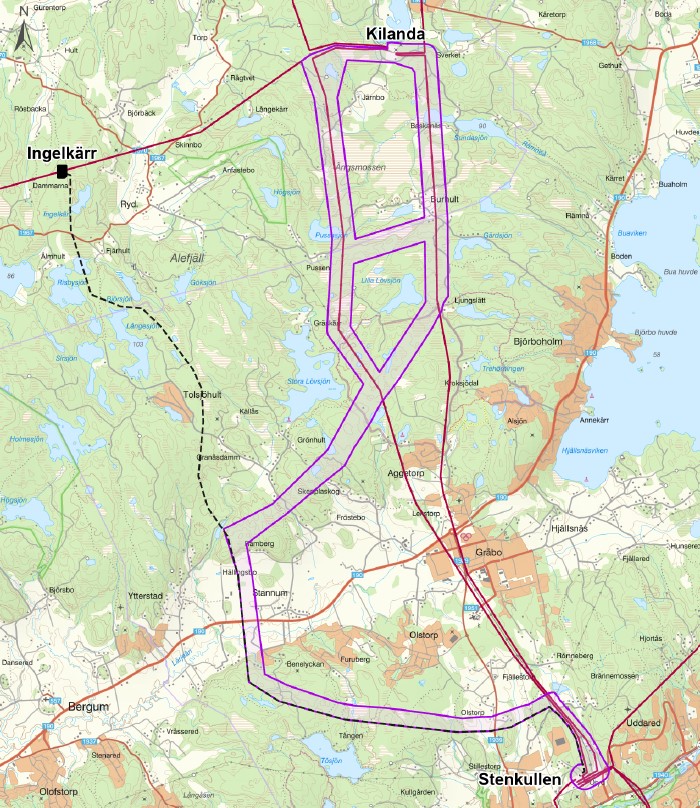

Karta över aktuella utredningskorridorer. Klicka på bilden för större version (.pdf) Öppnas i nytt fönster
Detaljerade kartor med fastighetsgränser
Aktuellt
Kompletterande samråd för Kilanda-Stenkullen
Svenska kraftnät bjuder in till kompletterande samråd enligt 6 kap. miljöbalken gällande de nya kraftledningarna. Syftet är att komplettera det tidigare samrådet som ägde rum hösten 2024 med ytterligare en utredningskorridor.
Samrådsredogörelse för Kilanda-Stenkullen
Samrådsredogörelsen för förnyelsen av två 400 kV-ledningar mellan Kilanda i Ale kommun och Stenkullen i Lerum kommun är nu klar.
Informationsmöte om stamnätsprojekt i Lerums kommun
Tisdag 21 oktober bjuder Svenska kraftnät in till informationsmöte om de flertalet stamnätsprojekt som berör Lerum kommun. Mötet hålls på Garveriet i Floda, med start 18.00.
Mellan stationerna Kilanda i Ale kommun och Stenkullen i Lerum kommun går idag två 400 kV-ledningar. Den östra togs i drift 1956 och innan förnyelsen är genomförd hinner den bli över 70 år gammal. Klimatet med sältan från havsvindarna har gjort att ledningarna på Västkusten slits snabbare än i övriga delar av landet och ledningen har nu nått skick där de behöver ersättas för att fortsatt kunna vara funktionsduglig. Inom ramen för projektet planerar vi även att förnya den 400 kV-ledning som går väster om den ålderstigna ledningen. Den bitvis parallellgående 400 kV-ledningen byggdes år 1966 och är inte i akut behov av förnyelse, men förnyas i förtid i syfte att samordna genomförandena och helt eller delvis hitta en gemensam ledningsdragning.
- Teknik: 400 kV växelström luftledning
- Längd: 14 km
- Kommuner: Lerum, Ale
- Län: Västra Götaland
Tidplan
| Händelse | Tidpunkt |
|---|---|
| Myndighetsdialog | 2023 |
| Samråd | hösten 2024 |
| Ansökan om koncession | 2026 |
| Byggstart | 2029 |
| Drifttagning av ny ledning | 2031 |
| Rivning av befintlig ledning | 2031 |
Transmissionsnätet på västkusten förnyas
Stora delar av transmissionsnätet på västkusten är ålderstiget och behöver förnyas för att fortsatt kunna leverera en säker och pålitlig elförsörjning i sydvästra Sverige, inklusive storstäderna Malmö och Göteborg. Sammanlagt ska ca 40 mil transmissionsnätsledningar förnyas de närmsta åren, från Skogssäter utanför Trollhättan ner till Sege utanför Malmö. Detta projekt är en del i det omfattande förnyelsearbetet.
Läs rapporten - tre områden för att lyckas med elförsörjning i Västra Götaland
I Västra Götaland sker en omfattande elektrifiering när industrier ska bli fossilfria och nya verksamheter etableras. För att klara omställningen krävs förstärkt stamnät, flexiblare elanvändning och ny lokal och regional produktion av el. Det slår Svenska kraftnät, Västra Götalandsregionen och Länsstyrelsen fast i rapporten Framtidens elförsörjning i Västra Götaland.
Läs merKontaktpersoner
-
- Stefan Sahlberg
- Kontaktperson
- 070-946 41 19
- stefan@vanab.se
-
- Daniel Marinder
- Kontaktperson
- 070-109 24 32
- daniel.marinder@vattenfall.com
Projektgrupp
-
- Erik Pauli
- Projektledare
- 070-275 96 95
- erik.pauli@svk.se
-
- Karin Öijerstedt
- Kommunikatör
- 010-489 22 32
- karin.oijerstedt@svk.se
-
- Ida Engelbrektsson
- Mark-och ersättningsansvarig
- 0104892471
- ida.engelbrektsson@svk.se
-
- Marianne Klint
- Delprojektledare tillstånd
- 072 732 4003
- marianne.klint@svk.se
