Ansökan om koncession inskickad till Energimarknadsinspektionen

Svenska kraftnät har nu skickat in ansökan om koncession till Energimarknadsinspektionen för att få bygga den planerade nya 400 kV-ledningen mellan Malånäset och Högnäs.

Efter ett omfattande utredningsarbete och avslutade samråd har Svenska kraftnät nu ansökt om koncession (tillstånd) hos Energimarknadsinspektionen (Ei) för att få uppföra den nya cirka 50 km långa ledningen enligt förslag som presenteras i figur 1.

Brev om att koncessionsansökan är inskickad till Energimarknadsinspektionen är på väg ut till berörda fastighetsägare och rättighetshavare.

Ansökan publicerad under fliken Dokument och kartor

Ansökan med utvalda bilagor samt en digital karta finns publicerade på projektets webbplats under fliken ”Dokument och kartor”

I ansökan ingår en miljökonsekvensbeskrivning där vi beskriver den påverkan som ledningen förväntas ha på bland annat natur-, kultur- och boendemiljö och vilka åtgärder vi planerar att vidta för att minska påverkan.

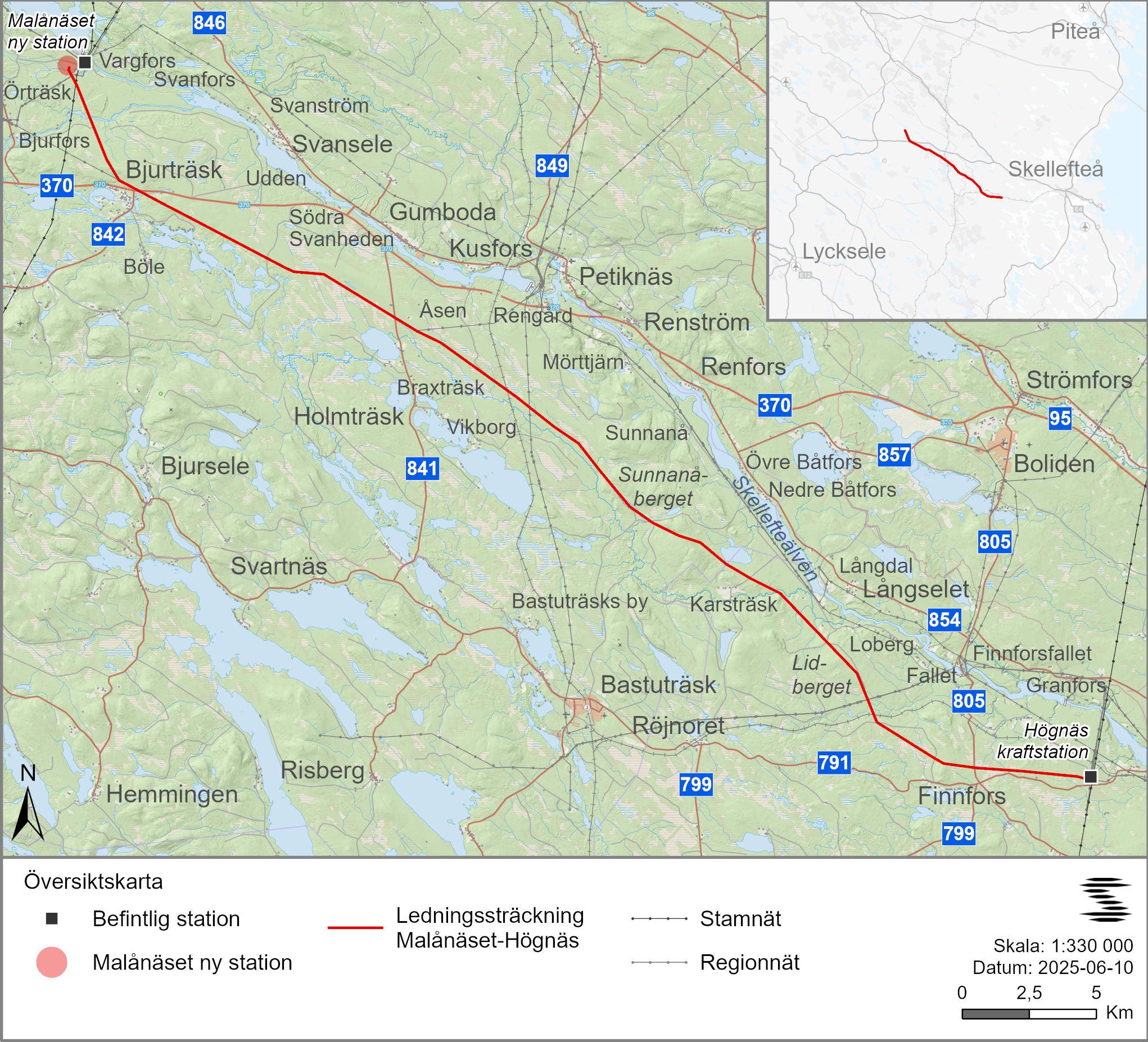

Översiktskarta över planerad ledning för Malånäset-Högnäs
Figur 1: Översiktskarta över planerad ledning mellan Malånäset i Norsjö kommun och Högnäs i Skellefteå kommun, Västerbottens län som vi sökt koncession för.

Det här händer nu

Energimarknadsinspektionen är den myndighet som handlägger och beslutar om koncession för kraftledningar. Under Energimarknadsinspektionens handläggning får berörda myndigheter, fastighetsägare och andra berörda möjlighet att lämna synpunkter. Energimarknadsinspektionen kommer också att informera berörda när beslut om koncession fattats.

Vi arbetar nu med att ta fram bygghandlingar, utföra vidare utredningar och markundersökningar och att söka de övriga tillstånd som behövs för ledningen.

Under projektets gång kommer vi att ha fortsatt dialog med fastighetsägare och andra berörda. Vi avser också att teckna markupplåtelseavtal med berörda fastighetsägare. Inför detta kommer vi att bjuda in till möten där vi informerar om avtalet och de ersättningsprinciper som gäller.

Vi planerar för att vi ska kunna börja bygga ledningen år 2028 och att den ska kunna tas i drift år 2030. Vi reserverar oss för att tidplanen är preliminär och kan komma att ändras.
