Information om val av ledningssträckning vid Grandalen

Svenska kraftnät vill informera om resultatet från den utredning vi har gjort gällande möjliga ledningssträckningar vid Grandalen.

I utredningen har vi studerat två möjliga dragningar för den nya elledningen:

  • En nordlig sträckning (blå linje)
  • En sydlig sträckning (röd linje)

Efter genomförd utredning har den norra sträckningen (blå linje) avfärdats.
Arbetet fortsätter därför med den södra sträckningen (röd linje). Se karta nedan på sträckningarna som har utretts.

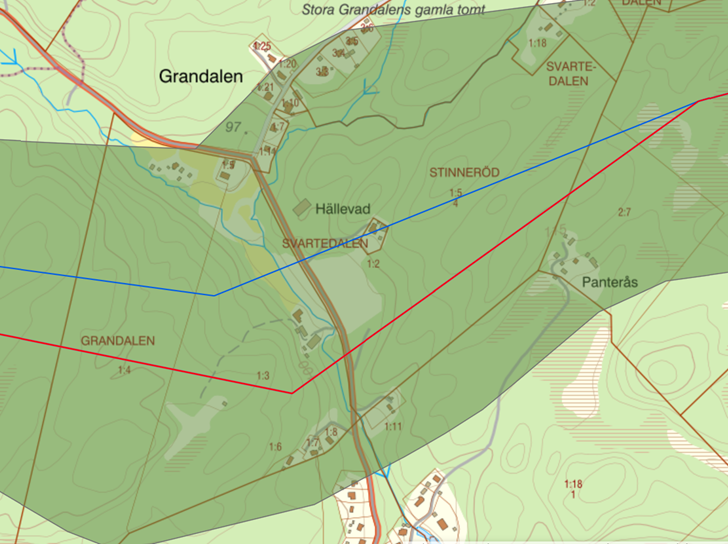

 Figur 1 Alternativa ledningsträckningar Grandalen

Här följer en sammanfattning av de viktigaste skälen till beslutet.

Norra sträckningen har utretts och valts bort

Efter utredning av den norra sträckningen har vi kommit fram till att den norra sträckningen (blå linje) inte är möjlig att genomföra. Det beror på att byggnaderna på fastigheten Svartedalen 1:2 skulle behöva rivas om ledningen drogs där. Dessutom har en särskild undersökning visat att det finns fladdermöss på fastigheten, bland annat gråskimlig fladdermus och troligen nordfladdermus. Fastigheten är viktig för fladdermössens förökning. Att riva byggnaderna skulle innebära att skyddade livsmiljöer för fladdermössen förstörs, vilket är förbjudet enligt § 4 a p.4 artskyddsförordningen. Svenska kraftnät får av den anledningen inte riva byggnaderna och den norra sträckningen kan därmed inte genomföras.

Södra sträckningen blir kvar

Svenska kraftnät bedömer att den södra sträckningen också är mer fördelaktig ur ett visuellt perspektiv på längre sikt. Det beror på att skogen i området förväntas växa upp igen, vilket minskar ledningens påverkan på landskapsbilden.
Vi arbetar nu vidare med den södra sträckningen.

Vad händer nu?

Nu pågår arbetet med att ta fram en miljökonsekvensbeskrivning av hur den nya ledningen kan påverka miljön. Vi räknar med att lämna vår ansökan om tillstånd (koncession) till Energimarknadsinspektionen (Ei) i början av 2026. Under handläggningstiden kommer Ei att remittera ärendet till de som bedöms vara berörda sakägare, vilket dock inte kommer att omfatta alla som har bjudits in till samrådet

Processen för handläggningen sker enligt följande ordning:

1. Ei granskar ansökan och begär in kompletteringar av ansökan

2. När ansökan anses vara komplett skickar Ei ansökan vidare till berörda fastighetsägare och andra som kan påverkas av projektet. Bra att veta är att alla som har blivit inbjudna till samrådet inte kommer att få ansökan på remiss från Ei, det är en mindre krets som får remissen.

3. Ei beslutar om ledningen får byggas och hur den ska dras och utformas tekniskt.

4. Om någon överklagar Ei:s beslut går ärendet vidare till regeringen för slutgiltigt avgörande.

Först när Svenska kraftnät har fått ett koncessionsbeslut (ett slutligt tillstånd) som vunnit laga kraft kan byggnationen av ledningen påbörjas.

Om koncessionsbeslutet vinner laga kraft är det inte längre möjligt att överklaga beslutet.

Välkomna att höra av er!

Har ni frågor kring detta är ni välkomna att kontakta oss i projektet via någon av kontaktvägarna ni finner här på vår projektsida.

För er fastighetsägare hänvisar vi i första hand till våra kontaktpersoner Peter Johansson och Daniel Marinder vars kontaktuppgifter ni finner här på projektsidan.
