Nu startar Svenska kraftnät moderniseringen av stamnätet i Södermanland

Överföringskapaciteten i Södermanland behöver förstärkas. Därför beslutade Svenska kraftnäts styrelse i maj att tidigarelägga förnyelserna av fyra ledningar i regionen. Nu startar de två första projekten Hedenlunda-Glan och Hamra-Åker.

Genom att förnya ledningarna i Södermanland till modern standard höjs överföringskapaciteten i regionen. Eftersom behovet finns redan idag har Svenska kraftnät beslutat att tidigarelägga förnyelsen av fyra 400 kV-ledningar med upp till 14 år. Nu startar de första projekten upp med naturvärdesinventeringar under hösten för Hedenlunda-Glan och Hamra-Åker.

- Förnyelserna innebär att vi kan öka överföringskapaciteten från Mellansverige till södra Sverige och dessutom kunna tilldela mer effekt utmed östkusten och Gotland, där vi ser en ökad elförbrukning kopplad till elektrifieringen, säger Daniel Gustafsson, avdelningschef Kraftsystem, Svenska kraftnät.

Hedenlunda-Glan är en 400 kV-ledning på 49 km mellan Flens kommun och Finspångs kommun. Förnyelsen beräknas vara genomfört till 2029 vilket innebär en tidigareläggning på 12 år. Hamra-Åker mäter 55 km mellan Enköpings kommun och Strängnäs kommun. Förnyelsen beräknas vara klar 2032 vilket är 9 år innan den tekniska livslängden bedöms vara uppnådd.

- Utgångspunkten för båda ledningarna är att de i möjligaste utsträckning ska förnyas i befintliga sträckningar och därmed inom ramen för befintliga koncessioner. Men framkomlighetsproblematik och närheten till bostäder gör att nya dragningar kan bli nödvändiga på vissa delsträckor, speciellt mellan Hamra och Åker, säger Svenska kraftnäts Projektledare Lo Wichmann.

Om Södermanlandsförnyelserna

Södermanlandsförnyelserna avser fyra 400 kV-ledningar med en sammanlagd längd på 226 km och en uppskattad kostnad på 4 500 mnkr. Förutom Hamra–Åker och Hedenlunda–Glan ingår även förnyelserna av Åker–Hedenlunda och Hall–Hedenlunda som uppskattningsvis ska starta upp i början av 2030-talet. Förnyelsen tidigareläggs med mellan 1-14 år och överföringskapaciteten kommer att öka mellan 30 och120 procent beroende på ledning.

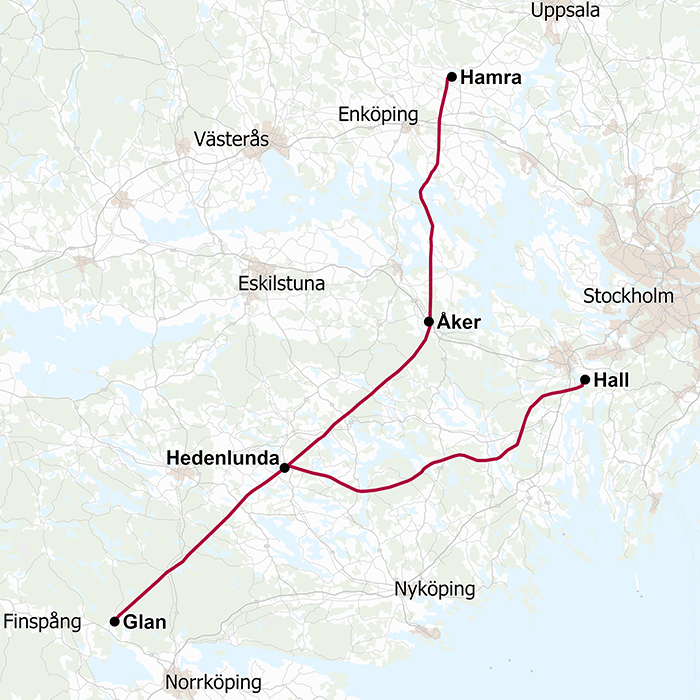

Karta över södermanlandsförnyelserna
