Hallsberg–Timmersdala

Följ projektet via:

Ny ledning bidrar till elektrifieringen av Göteborg och Mariestad

Svenska kraftnät planerar att förstärka stamnätet med en ny 400 kV-ledning mellan Hallsberg i Hallsbergs kommun och Timmersdala i Skövde kommun. Förstärkningen är kritisk för att hantera det östvästliga flödet samt tillgodose det ökade regionala effektbehovet i Göteborgsområdet och Mariestad.

Mer om projektet

Ny ledning bidrar till elektrifieringen av Göteborg och Mariestad

Svenska kraftnät planerar att förstärka stamnätet med en ny 400 kV-ledning mellan Hallsberg i Hallsbergs kommun och Timmersdala i Skövde kommun. Förstärkningen är kritisk för att hantera det östvästliga flödet samt tillgodose det ökade regionala effektbehovet i Göteborgsområdet och Mariestad.

Mer om projektet

Dokument och kartor

Kartor samt samrådsunderlag med bilagor finns tillgängligt under sidan Dokument och kartor

Nytt om

Fältbesök under vecka 37


Under vecka 37 kommer delar av projektgruppen tillsammans med konsulter att vara ute i fält på utvalda platser längs den planerade sträckan för ledningen.

NCC upphandlade för entreprenaden i projektet


Svenska kraftnät har skrivit ett längre paketavtal med NCC som omfattar genomförandet av flera ledningsentreprenader i Västra Götaland. Hallsberg-Timmersdala ingår som ett av projekten i affärspaketet där NCC är kontrakterade att utföra entreprenaden. Byggnationen kan inledas först när vi har ett koncessionsbeslut som vunnit laga kraft och andra nödvändiga tillstånd, vilket är planerat till 2029.

Kompletterande samråd för planerad ledning och ändring av befintlig ledning


Svenska kraftnät bjuder in till kompletterande samråd för den planerade ledningen mellan Hallsberg i Hallsbergs kommun och Timmersdala i Skövde kommun. Det kompletterande samrådet omfattar även mindre ändringar på befintlig ledning mellan samma stationer.

Om projektet

Svenska kraftnät planerar att förstärka stamnätet med en ny 400 kV-ledning mellan Hallsberg och Timmersdala. Förstärkningen är kritisk för att hantera det östvästliga flödet samt tillgodose det ökade regionala effektbehovet i Göteborgsområdet och Mariestad. Projektet är också viktigt för att kunna ansluta stora volymer av landbaserad vind- och solkraft som planeras i området.

Teknik: 400 kV luftledning för växelström.

Längd: Beror på vilken sträckning som slutligen väljs.

Kommuner: Laxå, Hallsberg, Askersund, Töreboda, Gullspång, Mariestad och Skövde.

Län: Örebro och Västra Götaland.

Övergripande tidplan

Det är av stor vikt för elektrifieringsplanerna och för planerade industrietableringar i Västra Götaland att ledningen finns tillgänglig så snart som möjligt.

Händelse Tidpunkt
Myndighetsdialog om utredningskorridorer 2023-2024
Inventeringar 2024-2025
Samråd om utredningskorridor  april-juni 2024
Ansökan om koncession 2025
Koncessionsbeslut Ei (prel.) 2026-2027
Byggstart  2029
Drifttagning 2032

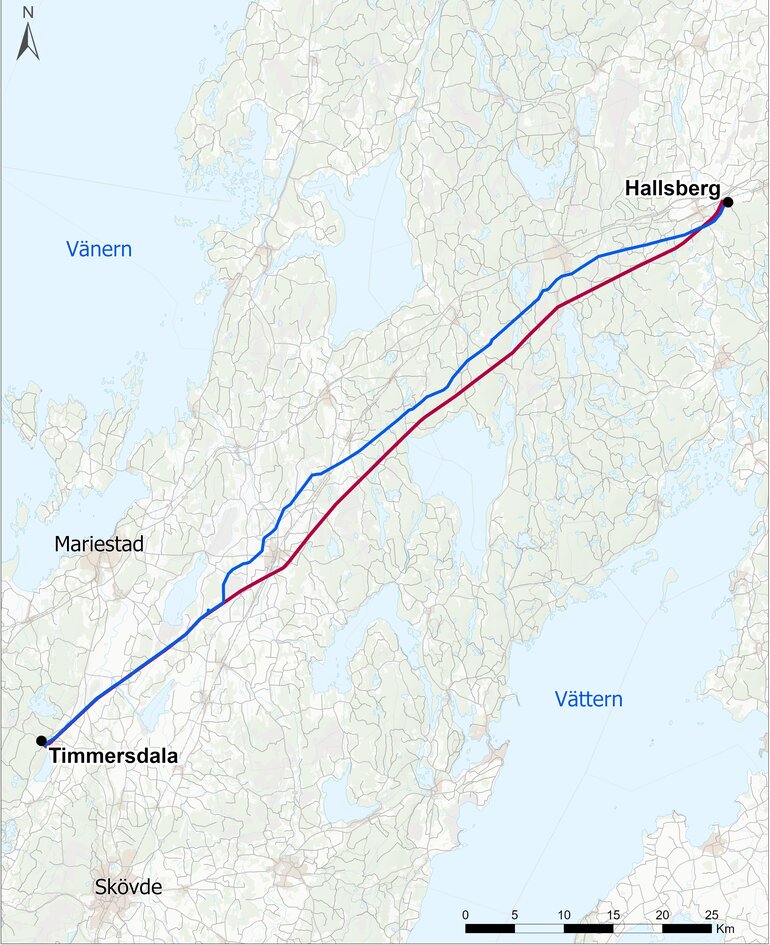

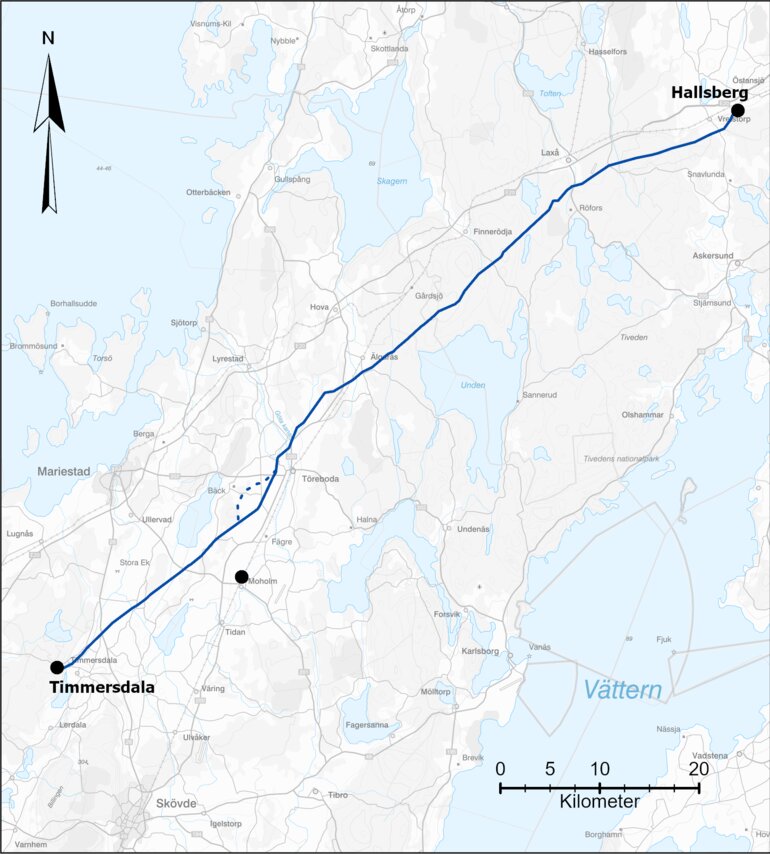

Karta Hallsberg-Timmersdala
Blå dragning är sträckningsförslag för ny 400 kV-ledning Hallsberg-Timmersdala. Röd dragning är befintlig ledning.

Kontakt

ACCEL-rapport

Läs rapporten - tre områden för att lyckas med elförsörjning i Västra Götaland

I Västra Götaland sker en omfattande elektrifiering när industrier ska bli fossilfria och nya verksamheter etableras. För att klara omställningen krävs förstärkt stamnät, flexiblare elanvändning och ny lokal och regional produktion av el. Det slår Svenska kraftnät, Västra Götalandsregionen och Länsstyrelsen fast i rapporten Framtidens elförsörjning i Västra Götaland.

Läs mer arrow_forward

Ställ din fråga om Hallsberg–Timmersdala

Projektmedlemmar

Så säkras elbehovet i Västra Götaland

I Västra Götaland finns ett kraftigt ökat effektbehov kopplat till flera stora industrietableringar och elektrifieringsinitiativ. Svenska kraftnät redogör för effektsituationen i Göteborgsområdet och sydvästra Sverige samt vilka åtgärder som vidtas för att säkerställa kapacitetstillräckligheten i regionen.

Läs mer arrow_forward
