Karlstadbenet
46 mil ny ledning mellan Jämtland och Värmland
Vi bygger ut och byter ut stamnätet mellan Jämtland och Värmland. Genom ökad kapacitet i nätet möjliggör vi för ökad elanvändning och elproduktion längs sträckan och i industritäta Västra Götalandsregionen.
46 mil ny ledning mellan Jämtland och Värmland
Vi bygger ut och byter ut stamnätet mellan Jämtland och Värmland. Genom ökad kapacitet i nätet möjliggör vi för ökad elanvändning och elproduktion längs sträckan och i industritäta Västra Götalandsregionen.

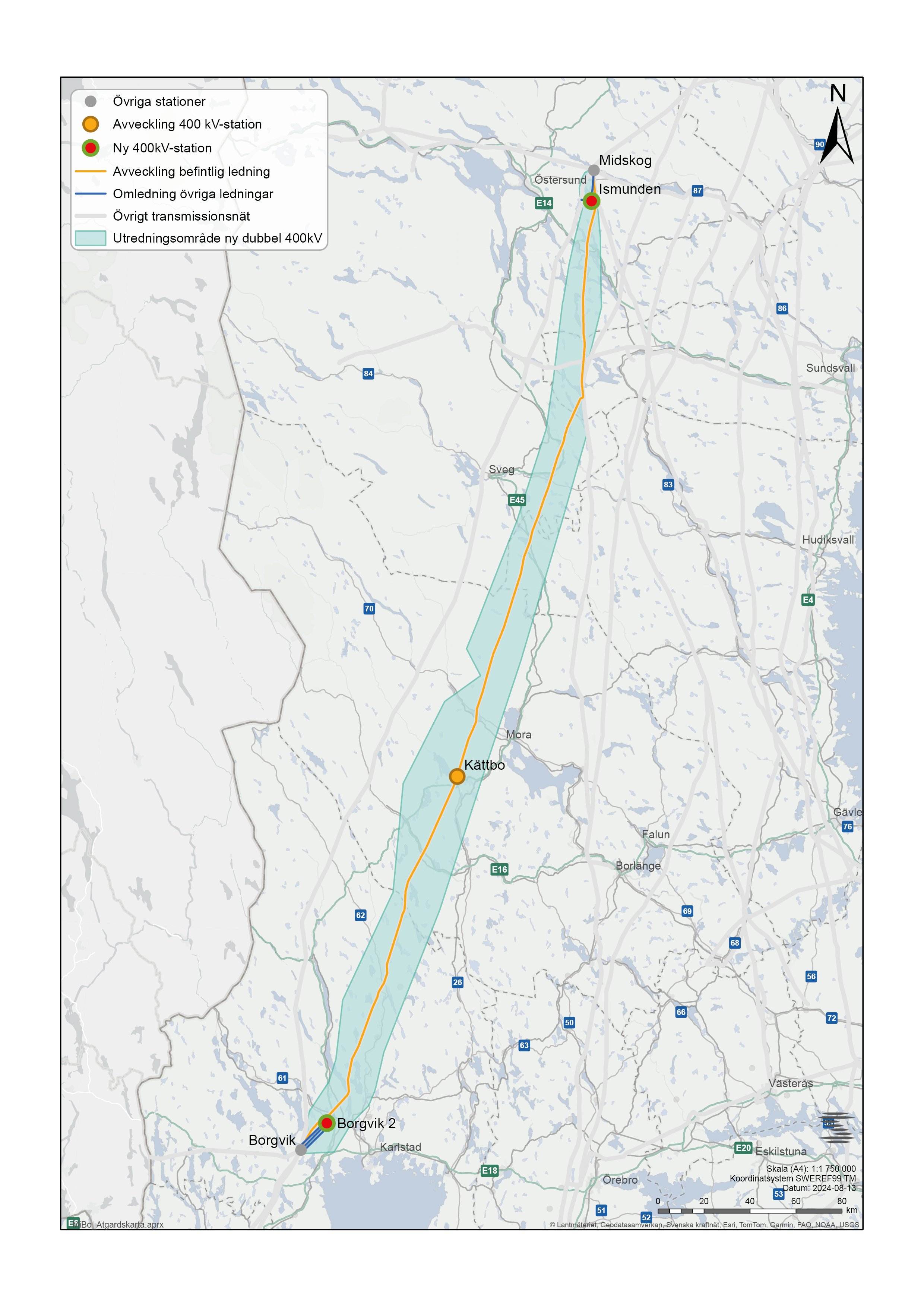

Inom Karlstadbenet bygger vi drygt 46 mil dubbel 400 kV-ledning mellan Ragunda kommun i Jämtland och Grums kommun i Värmland. Vi bygger även två nya stamnätsstationer i närheten av dagens befintliga stationer, en öster om Östersund och en väster om Karlstad.
Ledningen som finns på sträckan idag byggdes på 1950-talet och behöver nu bytas ut för att säkerställa att stamnätet är fortsatt person- och driftsäkert. Samtidigt bygger vi ytterligare en ledning för att möta framtida behov av mer elanvändning och elproduktion längs hela sträckan och i den industritäta Västra Götalandsregionen.
Den gamla ledningen rivs och en seriekompenseringsstation i Mora kommun avvecklas då den inte längre kommer att behövas. Vi genomför även ett antal mindre ledningsåtgärder i olika områden för att anpassa stamnätet till den nya nätstrukturen.
Vi inventerar natur- och kulturvärden
Under 2026 och 2027 fortsätter vi att inventera natur- och kulturvärden inom utredningsområdet. Genom inventeringarna får vi en heltäckande bild av vilka natur- och kulturvärden som behöver beaktas i det kommande arbetet med de nya ledningarnas placering.
När nya ledningar planeras tar vi hänsyn till olika intressen som boende-, natur- och kulturmiljö, teknik, byggbarhet, driftsäkerhet, landskapsbild och kommunal planering. Sammantaget ska ledningarnas placering ha en så liten påverkan som möjligt på omgivningen. Utgångspunkten är att i möjligaste mån bygga nya ledningar i anslutning till befintlig ledningsgata för att ta så lite ny mark i anspråk som möjligt. Ibland går inte det, då det kan ha hänt mycket i omgivningen sedan ledningarna byggdes.
Myndighetsdialog och samråd
Under vintern 2025/2026 genomfördes myndighetsdialog med alla berörda kommuner kring kommunernas syn på utbyggnaden. Under myndighetsdialogen fördes även dialog med exempelvis samebyar, Försvarsmakten, Trafikverket och andra myndigheter som fick ge sin bild av hur utbyggnaden påverkar deras verksamhet.
Vintern 2026/2027 bjuder vi in berörda fastighetsägare och närboende till samråd.
En förutsättning för framtida elförsörjning
Karlstadbenet är en förutsättning för att etablera ett fortsatt robust och flexibelt stamnät för el. Det kommer även att möjliggöra för mer elanvändning och elproduktion i Jämtlands, Dalarnas, Gävleborgs, Värmlands och Västra Götalands län. Karlstadbenet ska även bidra till att möta framtida behov av att kunna överföra mer el mellan norra och södra Sverige.
Den beräknade kostnaden för Karlstadbenet är drygt 16 miljarder kronor.
Nytt om Karlstadbenet
Inventeringarna av natur- och kulturvärden fortsätter
Under 2026 och 2027 fortsätter vi att inventera natur- och kulturvärden inom utredningsområdet. Berörda fastighetsägare och samfälligheter har fått information om inventeringarna via brev.
Nu inleds myndighetsdialog för de nya ledningarna
Med start i början av november och sex veckor framåt för vi dialog med berörda myndigheter om den kommande utbyggnaden av stamnätet för el i området. Under dialogen presenterar vi ett antal aktuella utredningskorridorer där ledningarna kan komma att placeras, samt hämtar in information om dessa områden.
Vi genomför inventeringar under sommaren och hösten
Med start i sommar inleder vi arbetet med tidiga inventeringar av natur- och kulturvärden inom utredningsområdet. Inventeringarna kommer att pågå mellan juni och november.
Preliminär tidplan
| Händelse | Tidpunkt |
|---|---|
| Inriktningsbeslut | Våren 2024 |
| Myndighetsdialog | Vintern 2025/2026 |
| Samråd | Vintern 2026/2027 |
| Godkänd koncession | 2030 |
| Byggstart | 2030 |
| Ledningarna tas i drift | Vintern 2035 |
Frågor och svar
Här hittar du svar på vanliga frågor om projektet.
