Naalojärvi–Messaure
Ny 400 kV-ledning möjliggör ett ökat effektuttag kopplat till järn- och stålindustrin

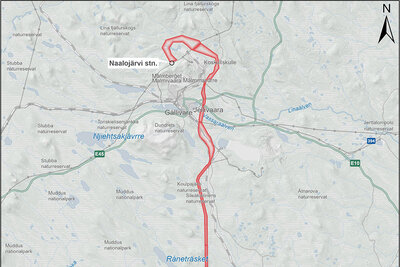

Svenska kraftnät planerar en ny kraftledning från en ny planerad station i ett område kring Naalojärvi i Gällivare kommun till en befintlig station i Messaure, Jokkmokks kommun. Kraftledningen är planerad att byggas som en 400 kV-luftledning för växelström. Den nya ledningen möjliggör ett ökat effektuttag kopplat till järn- och stålindustrin i Norrbotten. Den nya ledningen bidrar också till en ökad robusthet i transmissionsnätet i regionen.
Ny 400 kV-ledning möjliggör ett ökat effektuttag kopplat till järn- och stålindustrin
Svenska kraftnät planerar en ny kraftledning från en ny planerad station i ett område kring Naalojärvi i Gällivare kommun till en befintlig station i Messaure, Jokkmokks kommun. Kraftledningen är planerad att byggas som en 400 kV-luftledning för växelström. Den nya ledningen möjliggör ett ökat effektuttag kopplat till järn- och stålindustrin i Norrbotten. Den nya ledningen bidrar också till en ökad robusthet i transmissionsnätet i regionen.
Nytt om Naalojärvi–Messaure
Laserskanning av mark med hjälp av drönare pågår fram till mitten av juli
Med start nu i början av juni och cirka en månad framåt kommer Svenska kraftnät att genomföra laserskanning av mark med hjälp av drönare längs den planerade luftledningen mellan Naalojärvi och Messaure. Arbetet utförs av konsulter på uppdrag av Svenska kraftnät.
Fältundersökningar startar i juli

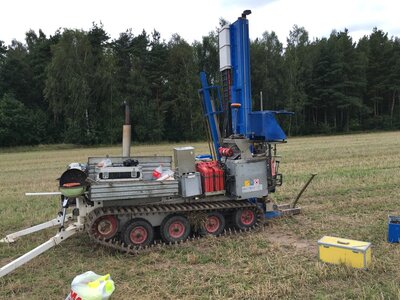

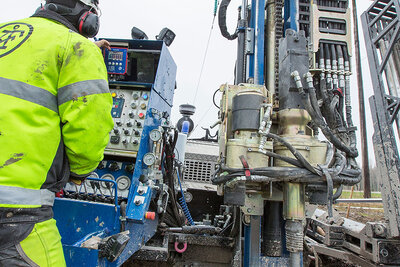

Med start i juli kommer Svenska kraftnät att genomföra fältundersökningar i form av markundersökningar, inventeringar och mätningar för den planerade luftledningen mellan Naalojärvi och Messaure.
Samrådsperioden är nu avslutad
Samrådsperioden för den planerade nya ledningen mellan Naalojärvi och Messaure är avslutad. Vi sammanställer och bemöter nu yttranden som kommit in – samrådsredogörelsen publiceras här på projektets webbplats senare under året.
Översiktlig tidplan
Svenska kraftnäts mål är att halvera ledtiderna för att accelerera elektrifieringen och den gröna industriomställningen. Projektet Naalojärvi–Messaure är nu i planeringsfas. Tidplanen är preliminär och händelser kan komma att flyttas framåt i tiden.
Händelse | Tidpunkt |
---|---|
Utredning och myndighetsdialog | 2023–2024 |
Samråd om utbyggnadsförslag | 2025 |
Ansökan om tillstånd hos Energimarknadsinspektionen | 2026 |
Beslut om tillstånd | 2027 |
Planerad byggstart | 2028 |
Planerad idrifttagning | 2032 |
Projektavslut | 2032 |
Svenska kraftnät har just nu cirka 20 pågående kraftlednings- och stationsprojekt i Norrbotten och Västerbotten, indelade i tre så kallade investeringspaket; Norrlandskusten och Malmfälten samt den nya finsk-svenska förbindelsen Aurora Line.
Den totala investeringsvolymen uppgår till uppemot 20 miljarder kronor, men summan kommer öka successivt i takt med att fler projekt i området tillkommer.
Läs mer om Svenska kraftnäts investeringar i Norrbotten och Västerbotten här
Kontakt
-
- Andreas Ivarsson
- Projektledare
- 070-268 38 88
- andreas.ivarsson@svk.se
-
- Nicklas Christoffersson
- Kontaktperson markägare
- 076-805 03 03
- nicklas.christoffersson2@vattenfall.com
-
- Anna Spångö
- Tillståndsansvarig
- 010-350 93 96
- anna.spango@svk.se>
-
- Elise Kieri
- Delprojektledare markåtkomst
- 010-489 22 00
- elise.kieri@svk.se
-
- Cecilia Bengtsson
- Kommunikatör
- 010-350 90 69
- cecilia.bengtsson@svk.se
