Rivningar Nässe-Vattjom

Följ projektet via:

Vi avvecklar en äldre 400 kV-ledning mellan Nässe och Vattjom som en del av arbetet med att bygga ett starkare och mer kapacitetsstarkt transmissionsnät.

Svenska kraftnät förnyar och förstärker transmissionsnätet i Västernorrland. Som en del av det arbetet avvecklar vi en äldre 400 kV-ledning mellan Nässe och Vattjom.

Rivningen är en del av Kustpaketet inom NordSyd, där nya 400 kV-ledningar byggs för att öka överföringskapaciteten, stärka driftsäkerheten och möta ett växande behov av el.

Därför avvecklar vi ledningen

Den befintliga 400 kV-ledningen har varit i drift under lång tid och närmar sig slutet av sin tekniska livslängd. När de nya ledningarna tas i drift kan den äldre ledningen avvecklas.

Åtgärden är en del av arbetet med att skapa ett modernare transmissionsnät med högre kapacitet och bättre förutsättningar för elöverföring från norra till södra Sverige.

Det här gör vi på sträckan

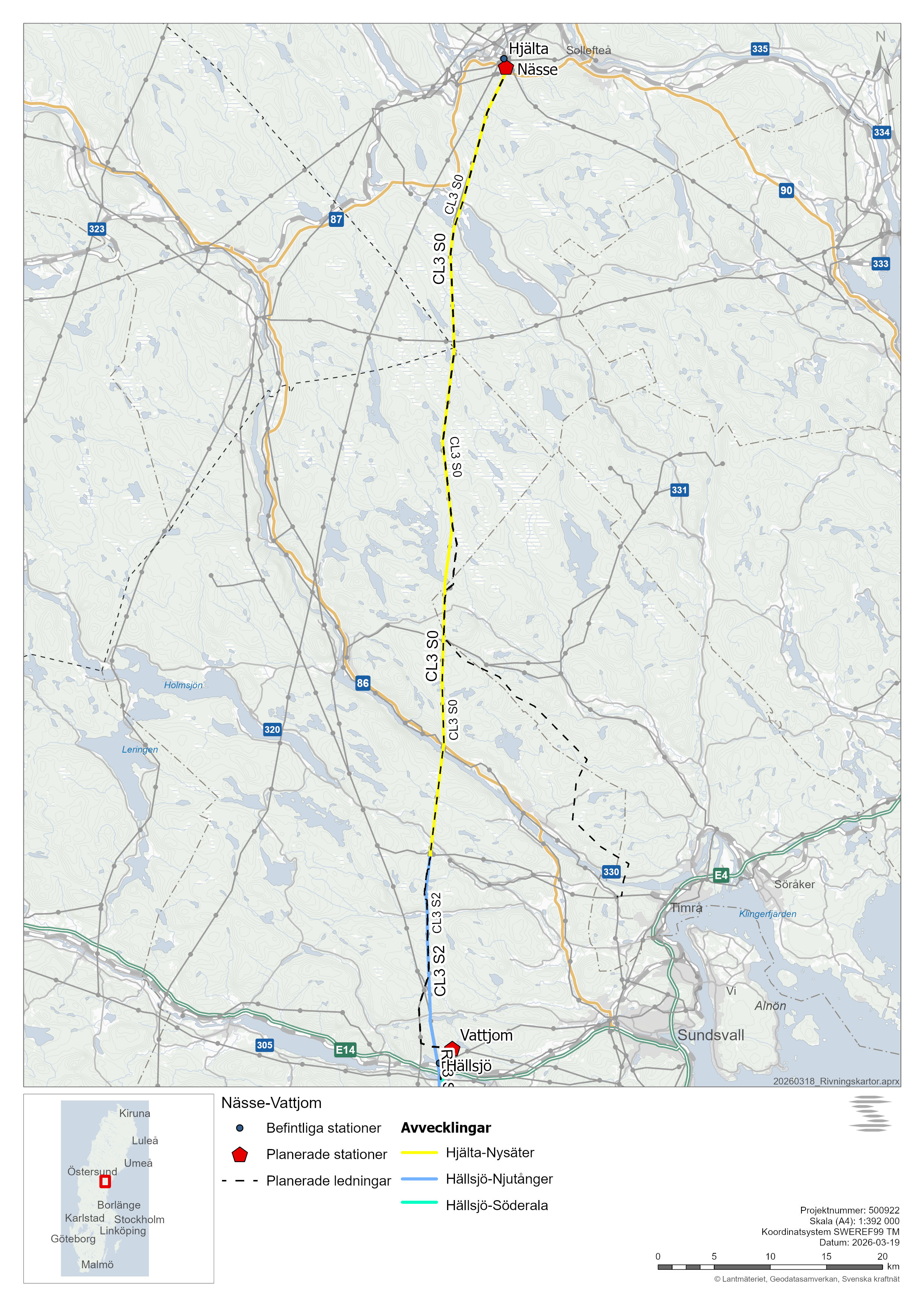

På sträckan Nässe–Vattjom avvecklar vi en befintlig 400 kV-ledning som visas i gult på kartan.

Arbetet omfattar:

  • rivning av befintlig 400 kV-ledning
  • borttagning av linor, stolpar och fundament
  • miljöundersökningar och sanering vid behov
  • återställning av mark efter genomförd rivning.

De nya ledningarna byggs i möjligaste mån i befintlig ledningsgata för att begränsa påverkan på miljö och markanvändning.

Så går avvecklingen till

Innan ledningen kan rivas behöver nya lösningar vara på plats. Därefter kan ledningen tas ur drift och avvecklas stegvis.

Arbetet omfattar vanligtvis att linor och stolpar tas ned, att fundament hanteras och att marken återställs. Där det behövs genomförs också provtagning och sanering, till exempel vid äldre stolpplatser.

Kort fakta

  • Sträcka: Nässe–Vattjom
  • Typ av ledning: 400 kV
  • Kartfärg: Gul

Kort tidplan

  • 2023–2029: projektering och förberedande arbete
  • 2028–2029: byggstart för nya ledningar planeras
  • I samband med projektets genomförande: befintlig ledning avvecklas
  • 2032: nya ledningar beräknas tas i drift

Tidplanen är preliminär och kan justeras beroende på samordning med andra delar av projektet.

Berörda områden

Arbetet berör bland annat markägare, boende och verksamheter i Sollefteå, Ragunda, Kramfors, Timrå och Sundsvalls kommuner.

Vi informerar berörda fastighetsägare löpande inför inventeringar, markundersökningar och rivningsarbeten.

Läs också

  • Översikt – rivning av ledningar inom Kustpaketet
  • Rivning av ledningar Vattjom–Njutånger
  • Rivning av ledningar Njutånger–Mehedeby
  • Rivning av ledningar Hällsjö–Söderala

Prenumerera på nyheter om rivningar

Här kan du prenumerera på senaste nytt om rivningen och vad som är på gång.

Projekt i närheten

En del av investeringspaket NordSyd

Nordsyd webb 700x.jpg

Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige kommer att förnyas och förstärkas genom flera kraftfulla investeringar.

Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 100 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet.

Läs mer om NordSyd.
