Enån–Fallviken
Svenska kraftnät planerar två nya, parallellgående 400 kV-luftledningar mellan Enån station i Ljusdals kommun och Fallviken station i Ockelbo kommun. De är en av tre delsträckor i Inlandspaketet på totalt 35 mil. Sträckning och längd avgörs efter utredning av utredningskorridor.

Om projektet Enån-Fallviken
Delsträckan Enån–Fallviken är den sydligaste delen av Inlandspaketet och omfattar två planerade nya 400 kV-luftledningar mellan Enån station i Ljusdals kommun och Fallviken station i Ockelbo kommun (Gävleborgs län).
Projektet prövas genom koncession enligt ellagen och föregås av avgränsningssamråd med berörda kommuner, myndigheter, fastighetsägare, intressenter och allmänhet. Allt med syfte att minimera åverkan på miljö och omgivning.
Snart i samrådsfas

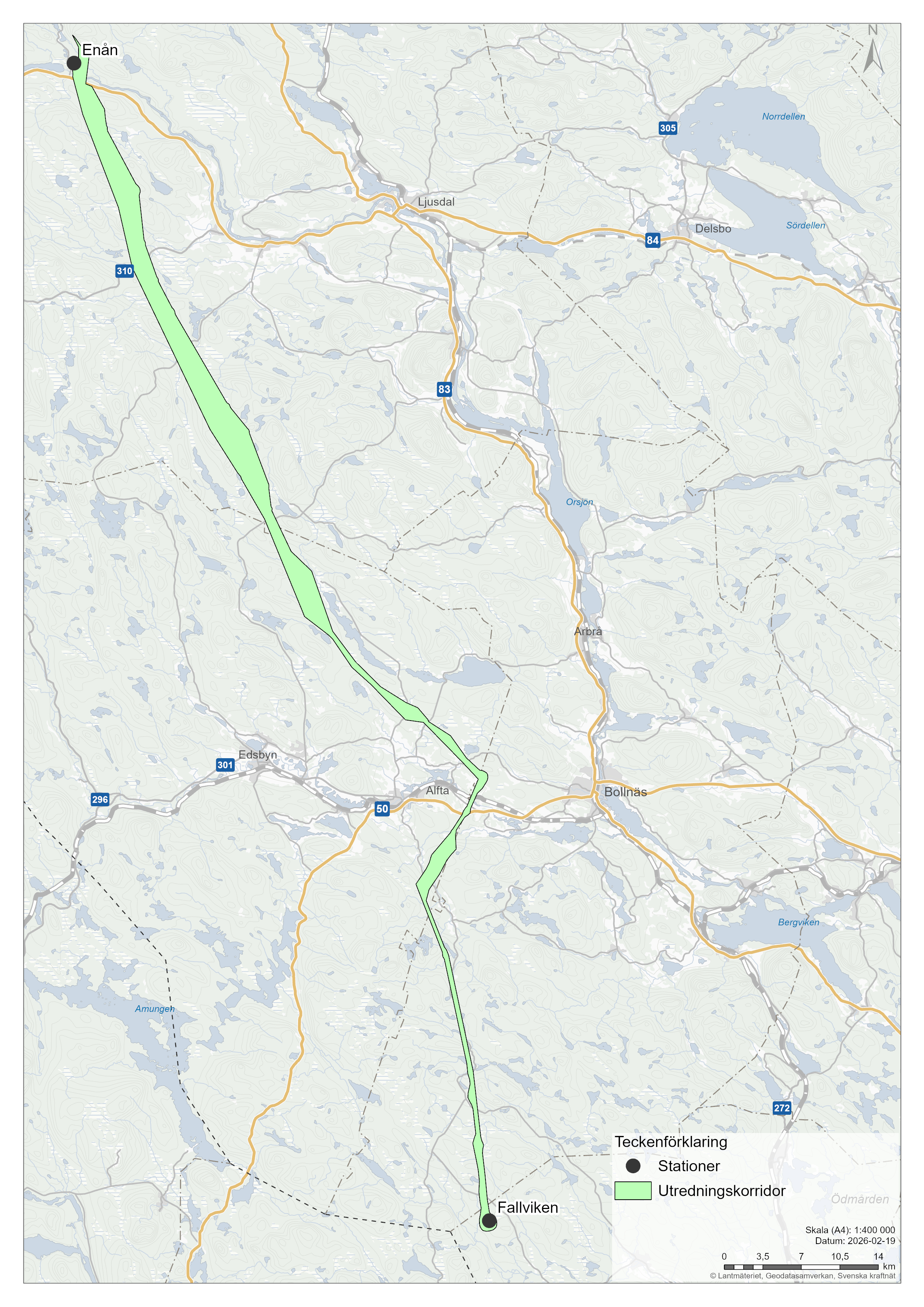

I samrådsunderlaget beskrivs den utredningskorridor där alternativa sträckningar utreds och de miljöaspekter som kan påverkas. Det kan omfatta röra boendemiljö, landskapsbild, natur- och kulturmiljö, artskydd, vatten, rekreation och friluftsliv. Liksom infrastruktur, naturresurshushållning, klimatpåverkan och klimatanpassning.
Ledningarna planeras som två separata, parallellgående luftledningar, normalt med stålstolpar och betongfundament. Byggskedet kan medföra tillfälliga, lokala störningar (som buller, transporter och markarbeten), medan driftskedet främst innebär effekter kopplade till ledningarnas fysiska närvaro och den röjda skogsgatan.
Efter samråd sammanställs synpunkter i en samrådsredogörelse och arbetet går vidare mot val av sträckning och miljökonsekvensbeskrivning inför ansökan om koncession.
När på sikt koncessionsansökan lämnats in till Energimarknadsinspektionen (Ei), får vi förhoppningsvis tillstånd att bygga. Därefter inled byggfasen och på sikt tas ledningarna i bruk.
Enån-Fallviken ingår som sista delsträcka i inlandspaketet med delprojektet:
1. Kilforsen-Utanede
2. Utanede-Enån och
3. Enån-Fallviken.
Fakta om Enån–Fallviken
- Två nya parallellgående 400 kV-luftledningar
- Mellan Enån station i Ljusdals kommun – Fallviken station i Ockelbo kommun
- Kommuner/län: Ljusdal, Ovanåker, Bollnäs, Ockelbo kommun och Gävleborgs län.
Tidplan: Enån–Fallviken
| Händelse | Tidpunkt |
|---|---|
| Lokaliseringsutredning | 2024-2027 |
| Mydighetsdialog | 2024-2025 |
| Samråd | 2026 |
| Inskickad koncessionsansökan | 2028 |
| Koncessionsbeslut | 2029–2030 |
| Byggstart | 2031 |
| Ledningarna tas i drift | 2034 |
Nytt om Inlandspaketet
Prenumerera på nyheter om Inlandspaketet och dess 3 delprojekt
Här kan du prenumerera på senaste nytt om inlandspaketet och dess delprojektet: 1. Kilforsen-Utanede 2. Utanede-Enån och 3. Enån-Kilfosen och vad som är på gång.
Projekt i närheten
-
Indalsringen Ragunda
Svenska kraftnät byter ut kraftledningarna mellan Krångede och Stadsforsen, samt mellan Krångede och Gammelänge i Ragunda kommun
-
Betåsen–Nässe
Vi förstärker stamnätet med en ny 400 kV-ledning i Västernorrland och i Sollefteå kommun.
-
Ramsele–Kilforsen
Svenska kraftnät förnyar den cirka 23 kilometer långa 400 kV-ledningen mellan Ramsele och Kilforsen i Sollefteå kommun.
-
Grönviken–Fallviken
Vi planerar att anlägga en ny 400 kV kraftledning mellan Grönviken och Fallviken i Ockelbo kommun. Den befintliga stationen i Grönviken byggs ut och Fallviken får en ny station.
-
Fallviken–Horndal
Vi planerar att ersätta de befintliga 220 kV-kraftledningarna med nya 400 kV-ledningar mellan Fallviken i Ockelbo kommun och Horndal i Avesta kommun.
En del av investeringspaket NordSyd

Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige kommer att förnyas och förstärkas genom flera kraftfulla investeringar.
Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 100 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet.
