Kilforsen–Utanede

Projekt: Inlandspaketet
Följ projektet via:

Svenska kraftnät planerar två nya parallellgående 400 kV-luftledningar mellan stamnätsstationerna Kilforsen i Sollefteå kommun och Utanede i Ragunda kommun. Förnyelsen gör vi för att stärka upp stamnätet och avveckla befintliga ledningar som uppnått slutet av sin tekniska livslängd.

Delsträckan är cirka 6,5 mil, beroende på slutlig sträckning, och utgör första etappen av Inlandspaketet, som är del av en större satsning för att förnya och stärka stamnätet i mellersta Sverige.

De nya kraftledningarna ska bidra till ökad överföringskapacitet mellan norra och södra Sverige, ett mer robust elsystem och bättre förutsättningar för elektrifiering och energiomställning.

Kraftledningar och kraftledningsstolpar i skogslandskap

Om projektet Kilforsen-Utanede

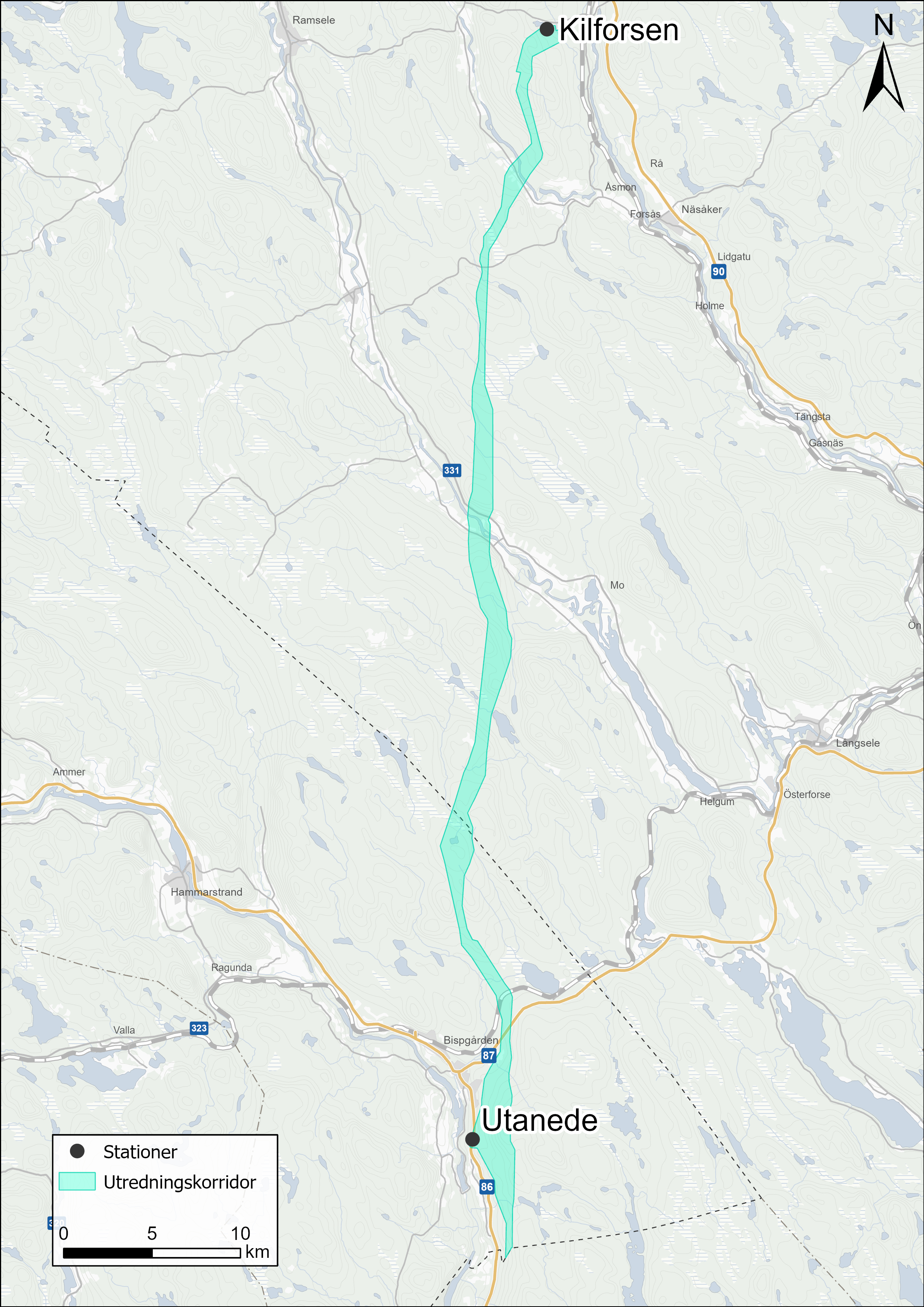

Delsträckan omfattar två separata, parallellgående 400 kV-luftledningar mellan stamnätsstationerna Kilforsen och Utanede. Den exakta sträckningen fastställs efter fortsatta utredningar och kommande tillståndsprövning.

En del av Inlandspaketet

Kilforsen–Utanede är första delsträckan i Svenska kraftnäts Inlandspaket, som totalt omfattar cirka 35 mil nya 400 kV-kraftledningar i tre etapper:

Samtliga delsträckor planeras som två parallellgående 400 kV-luftledningar och syftar till att stärka stamnätets kapacitet, robusthet och driftsäkerhet.

När tillstånd finns kan projektet gå vidare till byggnation och driftsättning.

Samråd har genomförts

Samråd för denna delsträcka har precis avslutats (20 februari 2026), för att bygga två nya 400 kV-kraftledningar mellan stamnätsstationerna Kilforsen och Utanede. Dessutom genomfördes ett separat samråd - med avslut 25 januari - för ändring av den befintliga 400 kV-ledningen vid stamnätsstationerna Kilforsen och Betåsen i Sollefteå kommun. Det är åtgärder som krävs för att ge rätt förutsättningar för att bygga de nya ledningarna.

Övriga delsträckor inom Inlandspaketet genomför samråd 2 mars till 10 maj, vilket är ett viktigt steg när man ska bygga ledningar och dess tillståndsprocess. Under samrådet kan myndigheter, fastighetsägare, organisationer och allmänhet lämna synpunkter inför val av slutlig ledningssträckning. Läs mer under Samråd och dialog.

Fakta om Kilforsen-Utanede

  • Två nya parallellgående 400 kV-luftledningar
  • Mellan: Kilforsen stamnätsstation i Sollefteå kommun (Västernorrlands län) & Utanede station i Ragunda kommun (Jämtlands än)
  • Längd: ca 6,5 mil (beroende på vald sträckning)
  • Del av: Inlandspaketet inom Svenska kraftnäts investeringsprogram NordSyd

Tidplan: Kilforsen-Utanede

Händelse  Tidpunkt
Lokaliseringsutredning 2024-2027
Mydighetsdialog  2024-2025
Samråd  2025
Inskickad koncessionsansökan 2028
Koncessionsbeslut 2029–2030
Byggstart  2030
Ledningarna tas i drift 2033

Nytt om Inlandspaketet

Prenumerera på nyheter om Inlandspaketet och dess 3 delprojekt

Här kan du prenumerera på senaste nytt om inlandspaketet och dess delprojektet: 1. Kilforsen-Utanede 2. Utanede-Enån och 3. Enån-Kilfosen och vad som är på gång.

Projekt i närheten

En del av investeringspaket NordSyd

Nordsyd webb 700x.jpg

Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige kommer att förnyas och förstärkas genom flera kraftfulla investeringar.

Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 100 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet.

Läs mer om NordSyd.
