Utanede–Enån

Projekt: Inlandspaketet
Följ projektet via:

Svenska kraftnät planerar två nya parallellgående 400 kV-luftledningar mellan stamnätsstation Utanede i Ragunda kommun och station Enån i Ljusdals kommun. Förnyelsen gör vi för att stärka upp stamnätet och avveckla befintliga ledningar som uppnått slutet av sin tekniska livslängd.

Delsträckan är cirka 16 mil, beroende på slutlig sträckning, och utgör andra delen av Inlandspaketet – en större satsning för att förnya och stärka stamnätet i mellersta Sverige.

De nya kraftledningarna ska bidra till ökad överföringskapacitet mellan norra och södra Sverige, ett mer robust elsystem och bättre förutsättningar för elektrifiering och energiomställning.

Kraftledningar och kraftledningsstolpar i skogslandskap

Om projektet Utanede-Enån

Utanede–Enån omfattar planeringen av två separata, parallellgående 400 kV-luftledningar mellan stamnätsstationerna Utanede och Enån. Den exakta sträckningen fastställs efter genomförda samråd, fortsatta utredningar och kommande tillståndsprövning.

Samråd inom kort

Samråd för denna delsträcka genomförs från 2 mars till 10 maj 2026, vilket är en viktig del av tillståndsprocessen där myndigheter, fastighetsägare, organisationer och allmänhet kan lämna synpunkter inför val av slutlig ledningssträckning.

Det pågår även samråd för delsträckan Enån-Fallviken under samma period. Läs mer under Samråd och dialog.

En del av Inlandspaketet

Utanede–Enån är andra delsträckan i Svenska kraftnäts Inlandspaket, som totalt omfattar cirka 35 mil nya 400 kV-kraftledningar i tre etapper:

Samtliga delsträckor planeras som två parallellgående 400 kV-luftledningar och syftar till att stärka stamnätets kapacitet, robusthet och driftsäkerhet.

När tillstånd finns kan projektet gå vidare till byggnation och driftsättning.

Fakta om Utanede–Enån

  • Två nya parallellgående 400 kV-luftledningar (växelström)
  • Mellan: Utanede station i Ragunda kommun till Enån station i Ljusdal kommun
  • Kommuner/län: Ragunda, Sundsvalls, Ånge och Ljusdals kommun, i Jämtlands, Västernorrlands och Gävleborgs län
  • Längd: Cirka 16 mil (beroende på vald sträckning)
  • Del av: Inlandspaketet inom Svenska kraftnäts investeringsprogram NordSyd

Tidplan: Utanede–Enån

Händelse  Tidpunkt
Lokaliseringsutredning 2024-2026
Mydighetsdialog  2024-2025
Samråd  2026
Inskickad koncessionsansökan  2027
Koncessionsbeslut 2029-2030
Byggstart  2030
Ledningarna tas i drift 2034

Nytt om Inlandspaketet

Prenumerera på nyheter om Inlandspaketet och dess 3 delprojekt

Här kan du prenumerera på senaste nytt om inlandspaketet och dess delprojektet: 1. Kilforsen-Utanede 2. Utanede-Enån och 3. Enån-Kilfosen och vad som är på gång.

Projekt i närheten

En del av investeringspaket NordSyd

Nordsyd webb 700x.jpg

Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige kommer att förnyas och förstärkas genom flera kraftfulla investeringar.

Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 100 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet.

Läs mer om NordSyd.

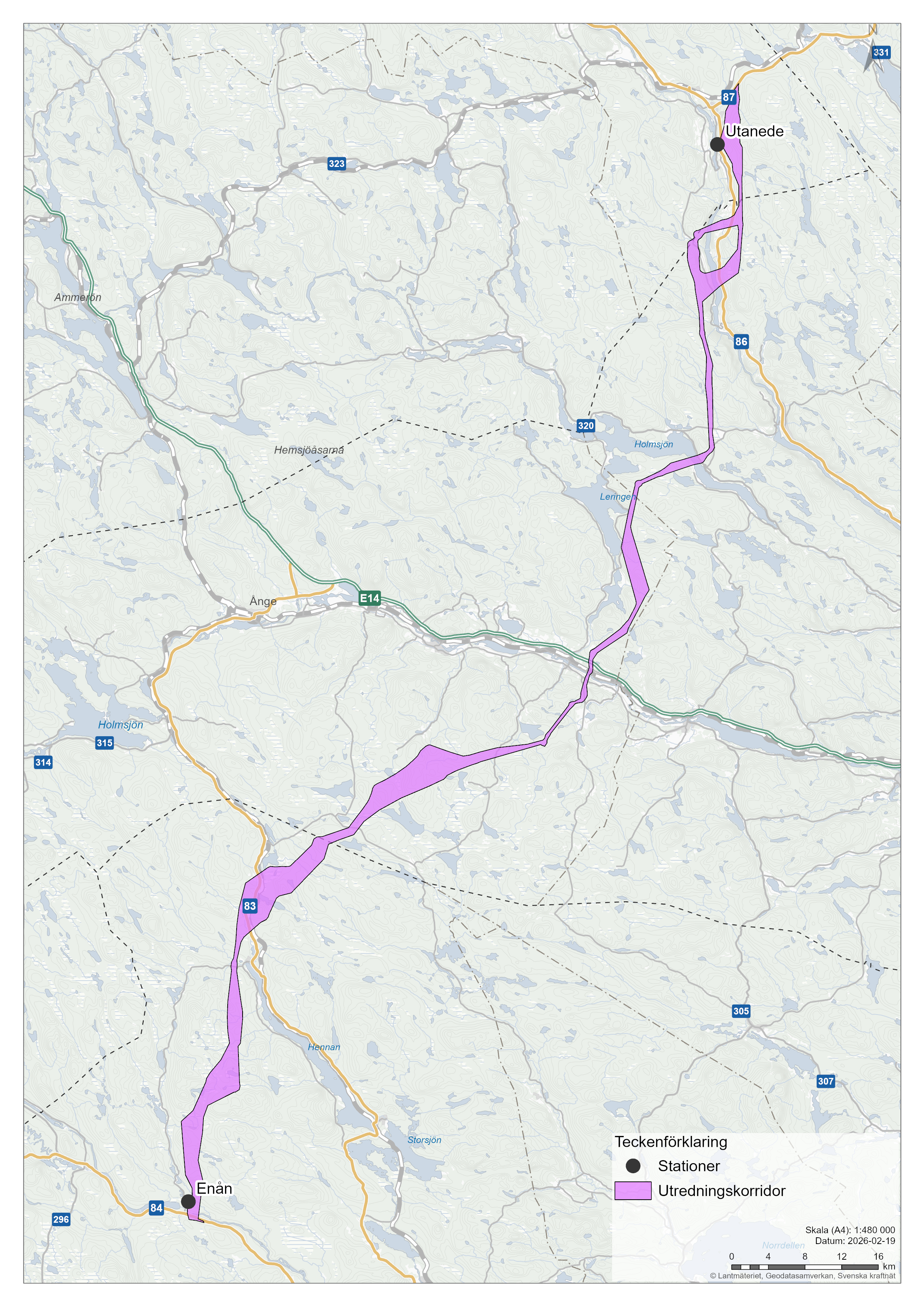

Karta Utanede-Enån

Utredningskorridor Utanede-Enån (.jpg) open_in_newÖppnas i nytt fönster

Klicka på bilden för större karta

Kontakta oss gärna!

Kontakta oss gärna om du har frågor:

inlandspaketet@svk.se

Tel. 010-475 98 00
