Betåsen–Nässe

Följ projektet via:

Stamnätet för el stärks i Sollefteå kommun

Som en del av ett större investeringspaket förstärker vi stamnätet med en ny 400 kV-ledning i Sollefteå kommun.

Stamnätet för el stärks i Sollefteå kommun

Som en del av ett större investeringspaket förstärker vi stamnätet med en ny 400 kV-ledning i Sollefteå kommun.

Svenska kraftnät planerar för en ny luftledning på 400 kV mellan den befintliga stamnätsstationen i Betåsen och en planerad station i Nässe öster om Långsele i Sollefteå kommun.

Den nya 400 kV-ledningen mellan Betåsen och Nässe byggs parallellt med den 400 kV-ledning som redan finns på sträckan idag. När den nya ledningen har tagits i drift kommer vi att flytta två delsträckor av den befintliga ledningen närmare den nya ledningen, för att minska påverkan på bebyggelse. Det innebär också att vissa delar av dagens ledning kommer att rivas.

Vi har ansökt om tillstånd att bygga

Innan vi bygger en ledning behöver vi få tillstånd, så kallad nätkoncession, av Energimarknadsinspektionen (Ei). I mars 2024 skickade vi in ansökan om nätkoncession till Ei som nu kommer att granska vår ansökan och skicka den på remiss till sakägare och andra intressenter.

I koncessionsansökan ingår en miljökonsekvensbeskrivning där vi redogör för hur ledningen förväntas påverka omgivningen och vilka åtgärder som vidtas för att minimera denna påverkan. Vi redogör för valet av slutligt utbyggnadsförslag och hur bedömningskriterierna sett ut. Koncessionsansökan, miljökonsekvensbeskrivningen, kartor och samrådsredogörelsen hittar du under sidan Dokument och kartor

Nytt om Betåsen–Nässe

Vi har justerat sträckningen i tillståndsansökan


Eftersom Skogsstyrelsen har gett avslag på vår dispensansökan om att dra ledningen genom ett skogligt biotopskyddsområde har vi nu justerat ledningens placering i höjd med Torråsen.

Nu påbörjas utsättning av skogsgata och intrångsvärdering av skog och mark


Under början av februari kommer vi att påbörja utsättning av skogsgatan för den planerade luftledningen. Intrångsvärdering och utstämpling av skog som berörs av ledningen kommer sedan att ske. Berörda fastighetsägare har kontaktats via brev.

Vi har valt utbyggnadsförslag och ansökt om nätkoncession


Svenska kraftnät har nu arbetat fram ett slutligt utbyggnadsförslag för den planerade 400 kV-ledningen mellan Betåsen och Nässe. Vi har även ansökt om tillstånd hos Energimarknadsinspektionen för att bygga ledningen.

Tidplan

Händelse Tidpunkt
Myndighetsdialog 2021
Samråd 2022
Planerad erhållen koncession 2025
Projektering 2023-2026
Byggstart 2026
Planerad idrifttagning 2028
Rivning av gamla ledningar 2028

Projekt i närheten

En del av investeringspaket NordSyd

Nordsyd webb 700x.jpg

Nordsyd är Svenska kraftnäts största investeringspaket någonsin och innebär att stora delar av stamnätet i mellersta Sverige, kommer att förnyas och förstärkas genom flera kraftfulla investeringar.

Satsningen sträcker sig över dryga 20 år och totalt investerar Svenska kraftnät cirka 100 miljarder kronor för ett mer flexibelt och robust stamnät för el som är förberett för framtida förändringar i det svenska elsystemet. Samtidigt kommer vi kunna möta behoven av ökad överföring från norr till söder och bidra till den energipolitiska inriktningen för Sverige, att 100 procent av elproduktionen ska vara förnybar år 2040.

Läs mer om NordSyd.

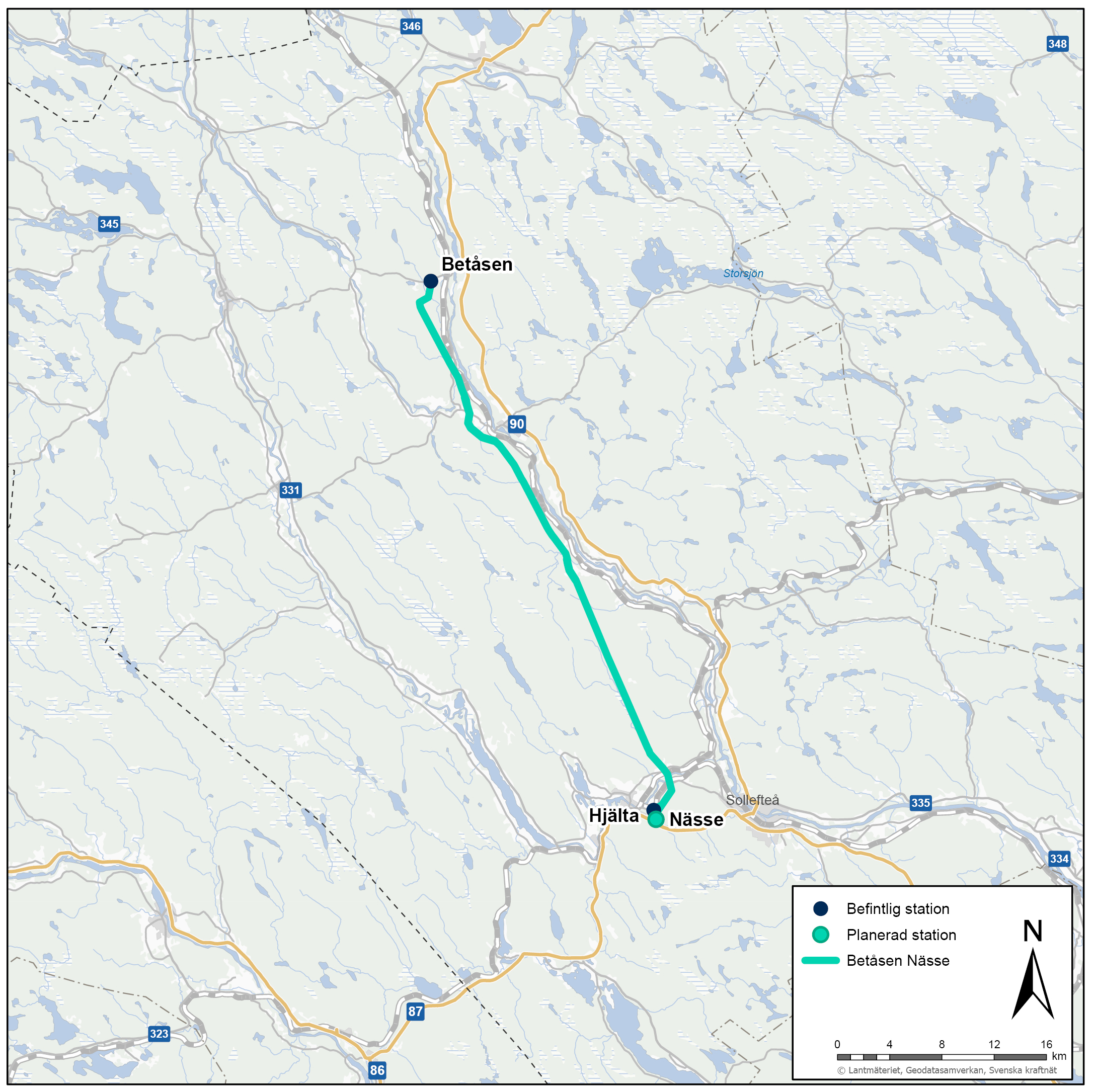

Karta Betåsen–Nässe

Karta med ett streck mellan Betåsen och Nässe. (.jpg) Öppnas i nytt fönster

Klicka på kartan för att förstora den.
