När vindkraft planeras
Information till dig som samhällsplanerare om vad man måste tänka på gällande anslutning av vindkraft.
Informationen om att ansluta till transmissionsnätet, exempelvis vindkraft.
Säkerhetsavstånd

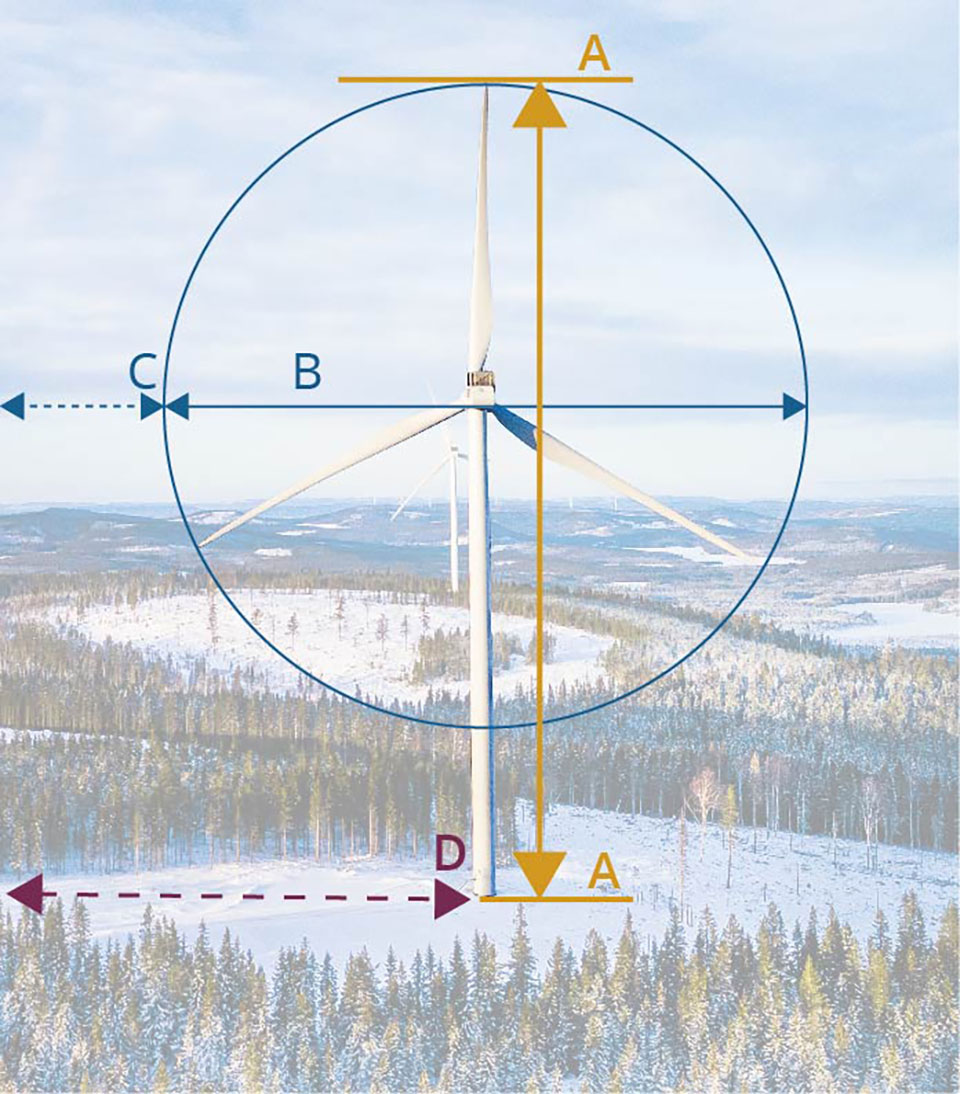

Totala höjden på ett vindkraftsverk när kraftverksrotorns läge är enligt A-A på bilden, det vill säga från vindkraftverkets högsta punkt ner till den lägsta punkten på vindkraftverket.
-
Om totalhöjden A-A är mindre än 50 meter, mät avståndet till kraftledningen från C och lägg till 100 meter.
-
Om totalhöjden A-A är mer än 50 meter, mät avståndet till kraftledningen från C och lägg till 200 meter.
-
Justera avståndet om det blir mindre än totalhöjden A-A plus 10 meter. Det ska alltid finnas minst 10 meter marginal till ledningen om ett vindkraftverk rasar.
-
Om rotordiametern (B) är 100 meter eller mer, ska avståndet mellan tornet och kraftledningen vara större än 250 meter, mätt från tornets närmaste del vid marken (D).
-
Om rotordiametern (B) är 100 meter eller mer, ska avståndet mellan tornet och kraftledningen vara större än 250 meter, mätt från tornets närmaste del vid marken (D).
Tekniska krav
Alla vindkraftverk och vindkraftsparker med kapacitet större än 1,5 MW omfattas av föreskriften SvKFS 2005:2 "Affärsverket Svenska kraftnäts föreskrifter och allmänna råd om driftsäkerhetsteknisk utformning av produktionsanläggningar" (pdf, 108 kB, nytt fönster) (.pdf) Öppnas i nytt fönster.
Ta också del av våra tekniska riktlinjer.
Kontakta registrator@svk.se om du undrar vilka tekniska riktlinjer som berör dig.
Svenska kraftnät har tagit fram en vägledning för anslutning till transmissionsnätet. Information finns på sidan "Anslut till transmissionsnätet".
Anmälningspliktigt enligt elberedskapslagen?
Nya produktionsanläggningar kan vara anmälningspliktiga enligt elberedskapslagen. I vår föreskrift SvKFS 2013:2 anges vilka anläggningar som omfattas av anmälningsskyldigheten.
Du hittar föreskriften och blanketter för anmälan på sidan Regelverk för elberedskapsverksamheten.
