Östra Götaland

Övergripande förutsättningar

Östra Götaland innefattar viktiga 400 kV-ledningsstråk både för nordsydligt och östvästligt flöde. Området innefattar elproduktion från Oskarshamns kärnkraftverk samt Sydvästlänken och utlandsförbindelserna mot Polen och Litauen som utnyttjas både för export och import till det svenska elsystemet. Sydvästlänken samt utlandsförbindelserna bidrar, förutom till elmarknaden, med förmågor för att styra och reglera spänningen och höja elkvalitén i stora delar av det södra stamnätet.

I regionen pågår ledningsutbyggnad, Ekhyddan – Nybro – Hemsjö samt att utvidga stamnätet till Gotland. Utöver nybyggnation behöver delar av det befintliga 400 kV-nätet reinvesteras under 2040-talet.

Höga spänningar förekommer i befintliga stamnätsstationer. När reinvesteringar och nybyggnation av 400 kV-nätet har genomförts förbättras spänningshållningen. Innan dessa är på plats genomförs installation av en shuntreaktor i Ekhyddan som ska bidra till stamnätets spänningshållning.

Långsiktig nätutvecklingsplan

Transmissionsnätet i Östra Götaland delas in i fyra huvudsakliga delområde, som visas i Figur 1. På kartan markeras dagens befintliga 400 kV-nät i rött. De planerade men ännu inte färdigbyggda reinvesteringarna av 400 kV-ledningarna visas i blått. De svarta ledningarna illustrerar ny 400 kV-ledning i ny ledningsgata. Samtliga ledningar som visas i Figur 1 ingår i Svenska kraftnäts långsiktiga nätutvecklingsplan fram till 2045 för regionen.

Område A, som innefattas av Jönköpings län, har anslutningsförfrågningar från ny solkraft och anslutning av lagring. Ledningar och stationer har i nuläget inget reinvesteringsbehov innan 2050.

Område B, som innefattas av Kalmar län, byggs ut med dubbelledning hela sträckan från Stockholm i norr till Skåne i syd. Dubbla 400 kV-ledningar norr om Stockholm, Uppsalabenet, som är en del av NordSyd programmet, kan medföra nya flaskhalsar söder om Stockholm när Uppsalabenet är drifttagen. Dessa flaskhalsar kommer att minska med de nätinvesteringar som är planerade i detta område.

Ny 400 kV-ledning medför även att befintlig 400 kV-ledning kan reinvesteras då det idag är svårt att upprätthålla leveranssäkerheten med enbart en 400 kV-ledning genom den östra korridoren då den tidvis har en hög belastningsgrad. 400 kV-nätet längs östkusten får med ledningsinvesteringarna goda förutsättningar för inkoppling av ytterligare elproduktion i området. I området är Nordbalt ansluten. Nordbalt är en HVDC-länk som sammankopplar det nordiska synkronområdet med det baltiska synkronområdet. Anslutningen har förutom en export-/importfunktion förmågan att hålla både spänning och frekvens inom driftgränser för god elkvalité för de båda synkronområdena.

Område C, som innefattas av Gotland, byggs ut med en stamnätsförbindelse, utöver dagens HVDC-förbindelse som ägs och drivs av Vattenfall Eldistribution AB. Den nya AC-förbindelsen beräknas tas i drift år 2030 och kommer ha en överföringskapacitet upp mot 220 MW med full redundans.

Område D, som innefattas av Blekinge län, planeras utöver tidigare nämna ledningsutbyggnad en reinvestering av Swepol Link, utlandsförbindelsen mellan Sverige och Polen. Undersökning och analys pågår för att föreslå anslutningspunkt och överföringskapacitet på den nya länken. Beroende på anslutningspunkt kan ytterligare nya 400 kV-ledningar eller förstärkningsåtgärder av befintlig 400 kV-ledning mellan till exempel Hemsjö – Karlshamn bli aktuellt.

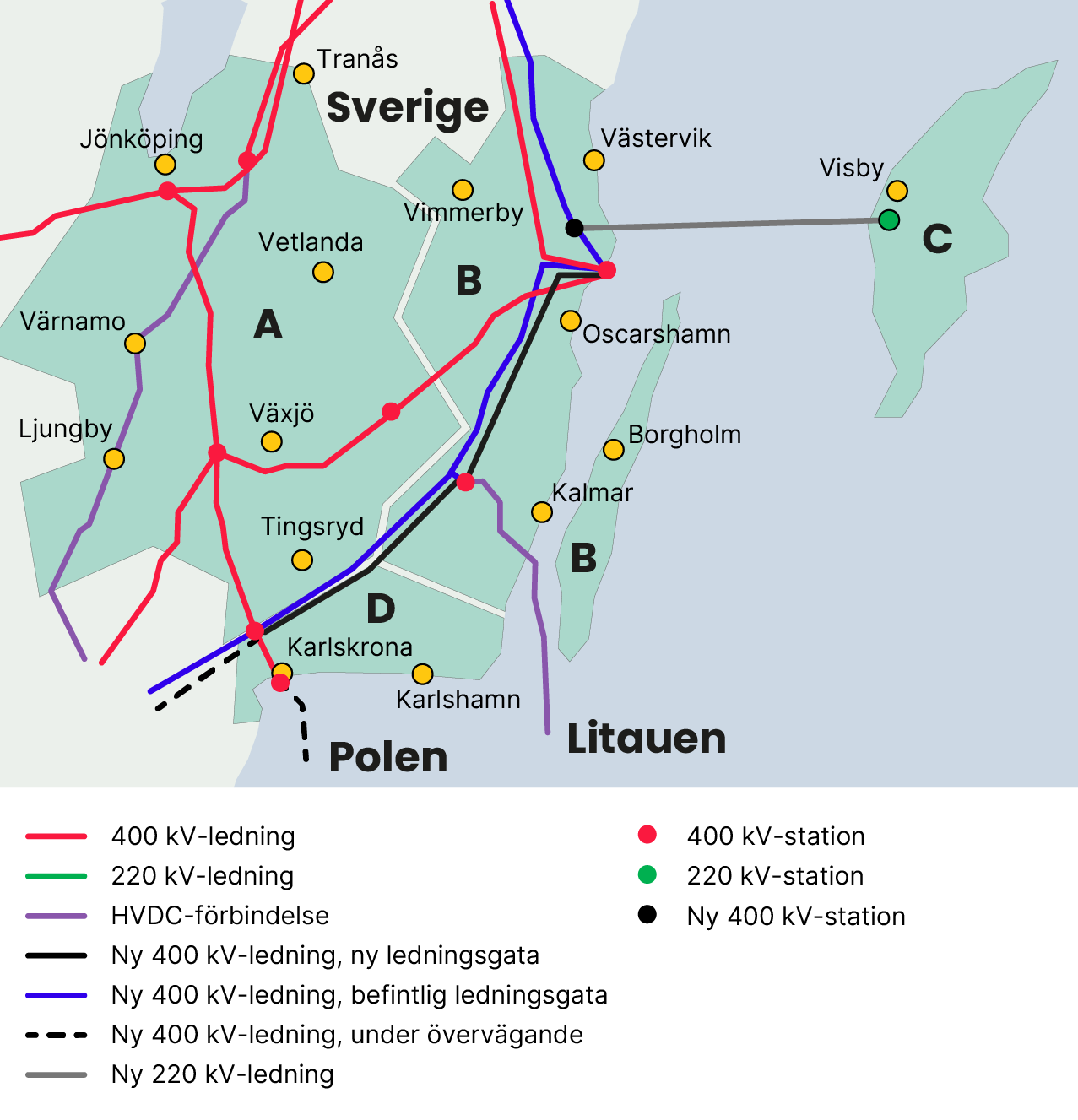

Illustration av nätåtgärder (.pdf) open_in_newÖppnas i nytt fönsterFigur 1: Illustration av delområde A: Jönköpings län, B: Kronobergs län, C: Gotland och D: Blekinge län för nätåtgärder inom energisystemplaneringen.

Förändringarna i underliggande nät är inte med i Figur 1, men beskrivs närmare i regionnätets och lokalnätets nätutvecklingsplaner.

Områden för nyanslutning av förbrukning, produktion och flexibilitet

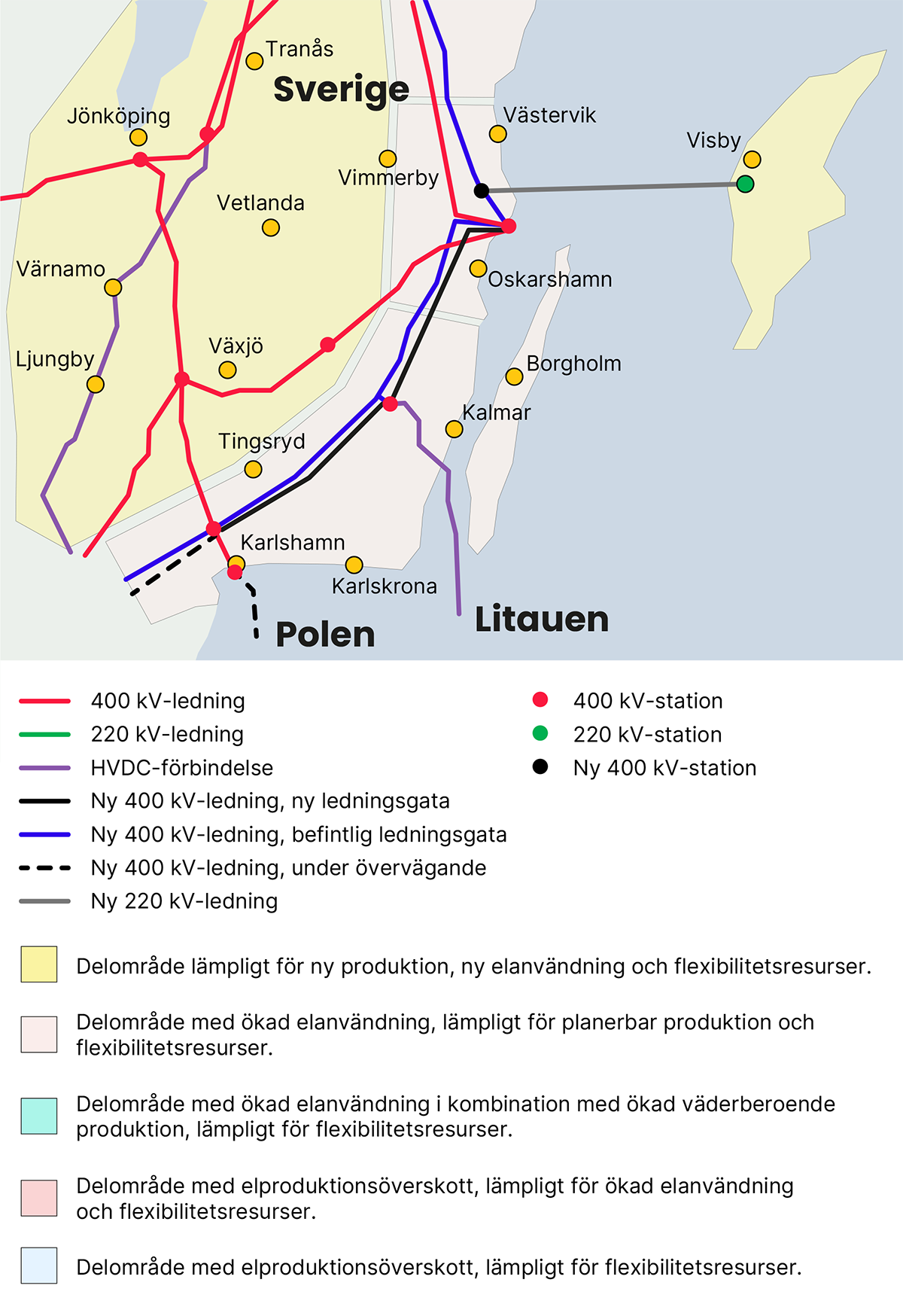

Figur 2 visar en kvalitativ bedömning av olika geografiska områden för anslutning av elanvändning, elproduktion och flexibilitetsresurser. Syftet är att underlätta en effektiv utbyggnad av elnätet i Östra Götaland de kommande 15 åren.

Det planerade ledningsnätet gör det möjligt att ansluta både mer elanvändning och ny elproduktion, vilket ger ett bättre utnyttjande av nätet och ett mer effektivt kraftsystem.

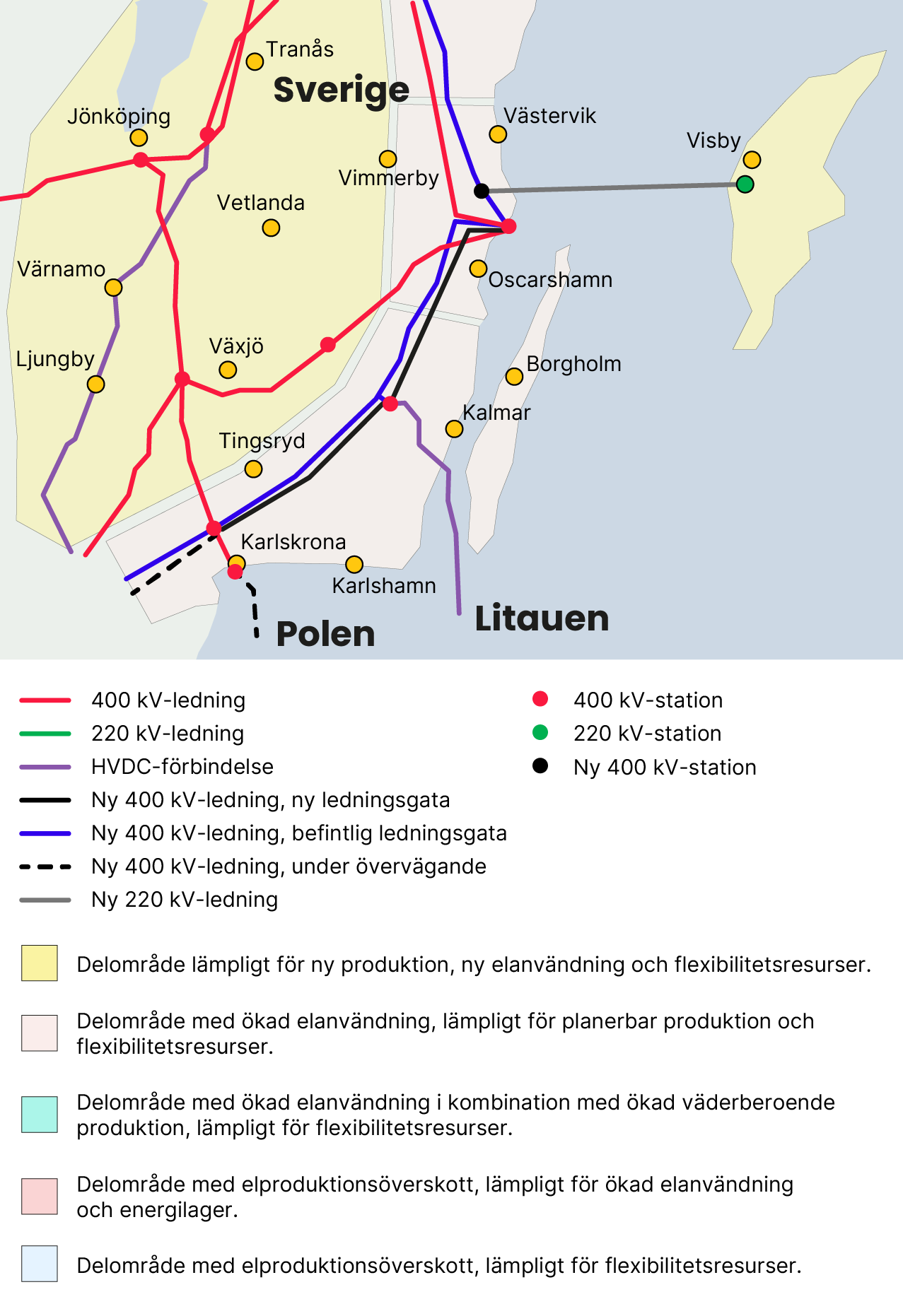

Illustration av delområde i Södermanland och Östergötland för anslutning (.pdf) open_in_newÖppnas i nytt fönsterFigur 2: Illustration av delområde i Östra Götaland för anslutning för att främja en effektiv utbyggnad av elsystemet på 10 – 15 års sikt.

Sammanfattning

I Östra Götaland, finns ansökningar om anslutning både för ökad elförbrukning och elproduktion som bättre kan hanteras och anslutas när de planerade reinvesteringarna är klara. Det finns även goda förutsättningar att ansluta ny elproduktion, ny elanvändning och nya flexibilitetsresurser i området, vilket stärker ett effektivt kraftsystem för aktörer som ännu inte finns i ansökningslistan.

Mer information om Svenska kraftnäts projekt i Östra Götaland finns här:

Mer information om alla våra pågående projekt hittar på här:
www.svk.se/transmissionsnatsprojekt
