Bredåker–Jälla
Stamnätet för el förnyas och förstärks i Uppsalaområdet
Som en del av Svenska kraftnäts största investeringspaket någonsin byter vi ut gamla ledningar och ökar överföringskapaciteten i nätet. Mellan befintlig station Bredåker och ny station Jälla i Uppsala kommun bygger vi en ny 220 kV-ledning.
Stamnätet för el förnyas och förstärks i Uppsalaområdet
Som en del av Svenska kraftnäts största investeringspaket någonsin byter vi ut gamla ledningar och ökar överföringskapaciteten i nätet. Mellan befintlig station Bredåker och ny station Jälla i Uppsala kommun bygger vi en ny 220 kV-ledning.
Projekten inom Uppsalapaketet ska möta framtida behov av mer el i området och säkerställa att stamnätet är fortsatt person- och driftsäkert. Dagens ledningar närmar sig slutet av sin tekniska livslängd och behöver därför bytas ut, samtidigt som vi ökar överföringskapaciteten i elnätet. Ledningarna är dessutom en del av ett större investeringspaket som ska öka överföringen av el mellan norra och södra Sverige.
Dagens 220 kV-ledningar kommer att rivas med start 2027. Planerad byggstart är 2026–2027. Ledningarna i Uppsalaområdet ska vara helt klara 2032 men kommer att tas i drift etappvis mellan 2028 och 2032.
Övriga projekt i Uppsalapaketet
Nytt om Bredåker–Jälla
Uppsalapaketet går in i entreprenadfas
Projekteringsfasen för de planerade 400 kV-ledningarna mellan
Mehedeby i Tierps kommun och Odensala i Sigtuna kommun, går
mot sitt slut och projektet går nu in i ett nytt skede. I början av
oktober 2026 tilldelades Dalekovod kontrakt för hela
Uppsalapaketet och de totalt 10 projekten som ingår i det.
Vi utför arkeologiska utredningar med start i april
Utredningarna fortsätter längs sträckan där vi planerar att bygga de nya ledningarna mellan Mehedeby i Tierps kommun och Odensala i Sigtuna kommun. Med start i månadsskiftet april/maj kommer arkeologiska arbeten att utföras på platser där fynd har identifierats.
Vi inventerar naturvärden under våren
Under våren inventerar vi naturvärden mellan Mehedeby och Odensala. Vi kommer både att inventera längs de befintliga kraftledningarna och i området för de planerade ledningarna.
Tidplan
| Händelse | Tidpunkt |
|---|---|
| Myndighetsdialog om utredningskorridorer | 2021 |
| Samråd om sträckningsförslag samt informationsmöten | 2022 |
| Koncessionsbeslut Ei | 2024–2026 |
| Byggstart nya ledningar | 2026–2029 |
| Gamla ledningar rivs | 2027–2032 |
| Drifttagning nya ledningar | 2029–2031 |
Projekt i närheten
-
Mehedeby–Jälla
Ny 400 kV-dubbelledning kopplas på befintlig ledning i Mehedeby i Tierps kommun och går ner till den nya stationen Jälla i Uppsala kommun.
-
Jälla–Plenninge
Svenska kraftnät planerar att bygga en ny dubbel 400 kV luftledning från ny station Jälla fram till station Plenninge i Uppsala kommun.

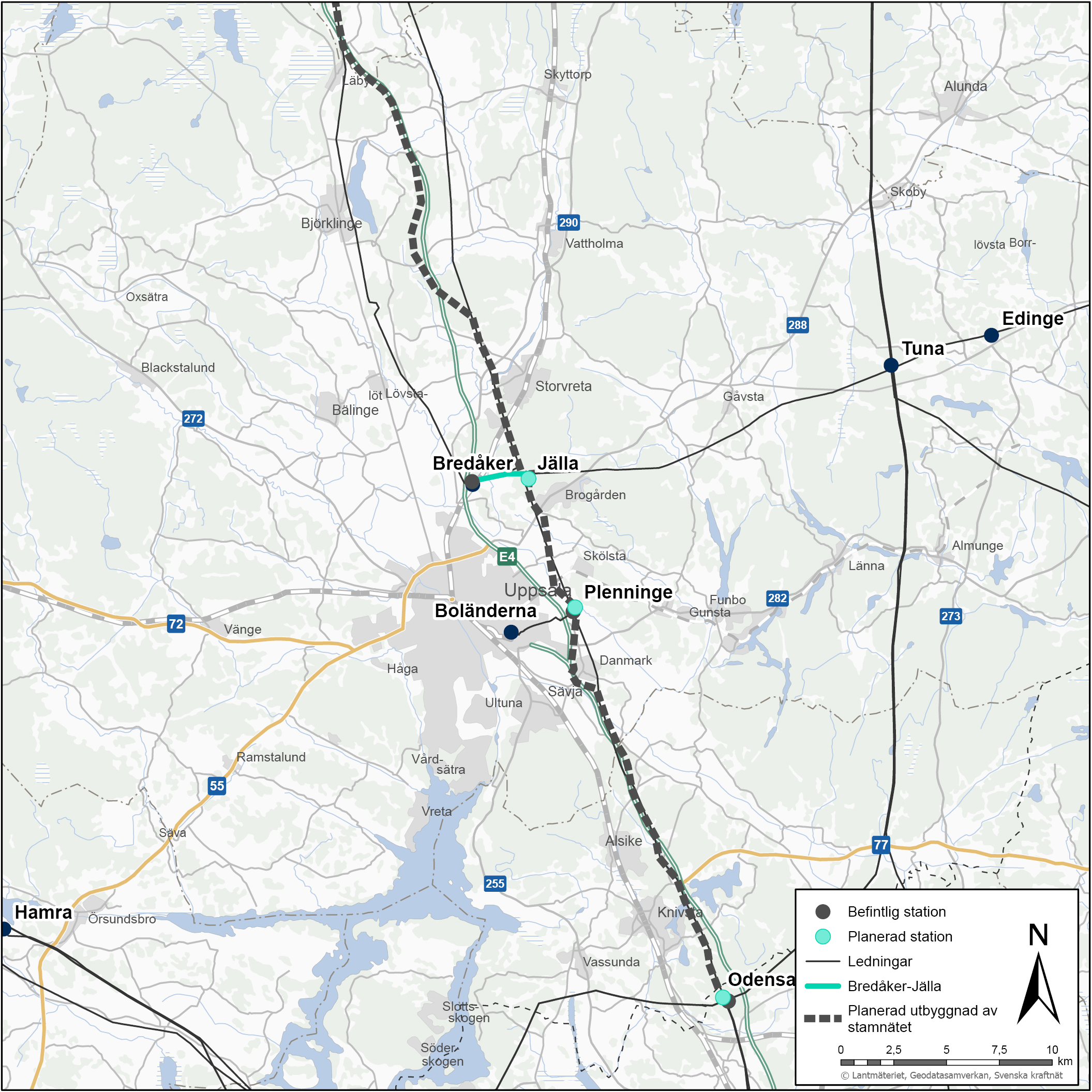

Karta Bredåker–Jälla
